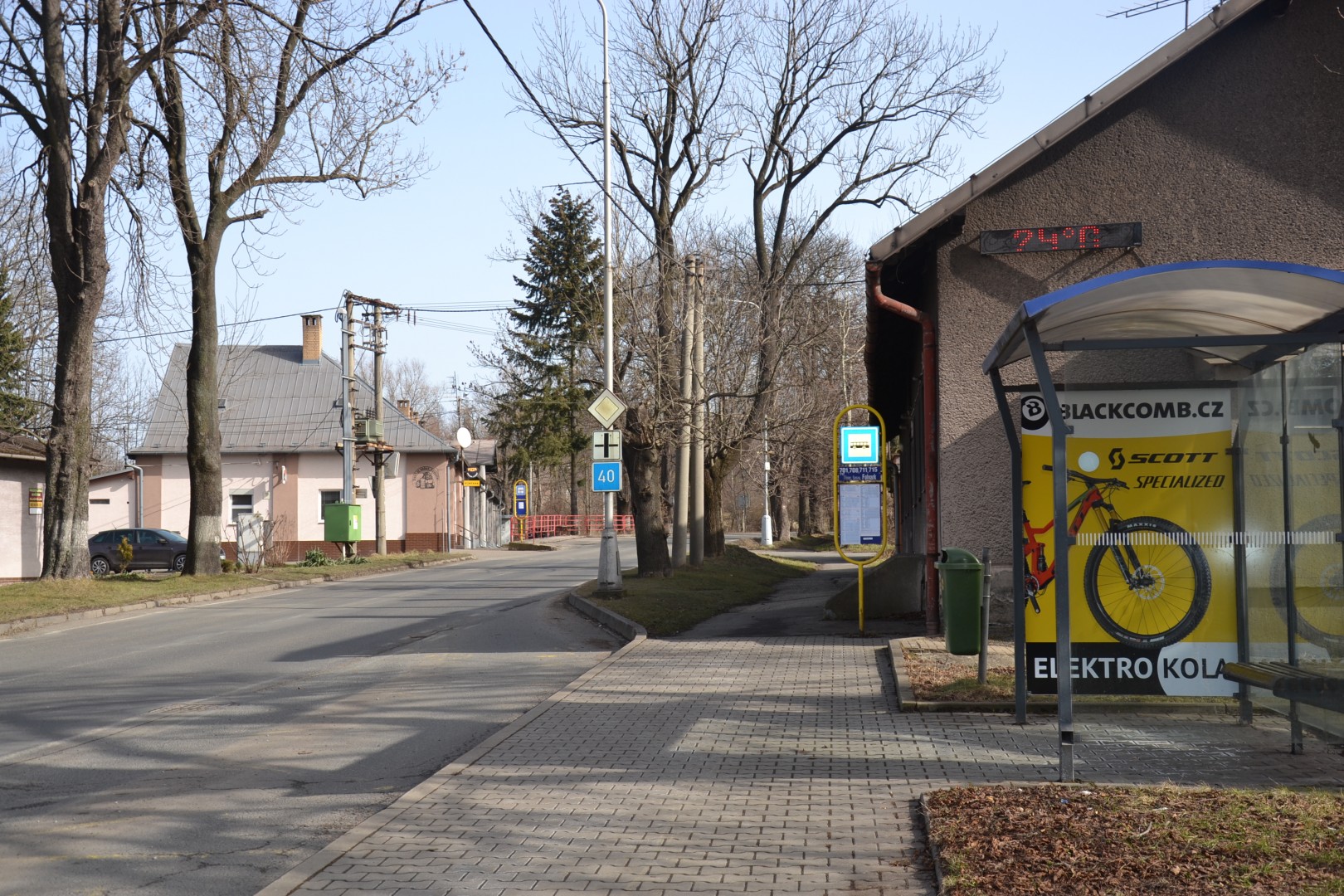

Rekonstrukce ulice Kaštanová
Realizátor
SSMSK, Statutární město Třinec
Rozpočet
53 500 000 Kč
Termín
prosinec 2022
Financování
SSMSK, Statutární město Třinec
Priority
Bezpečná doprava a parkování
Popis

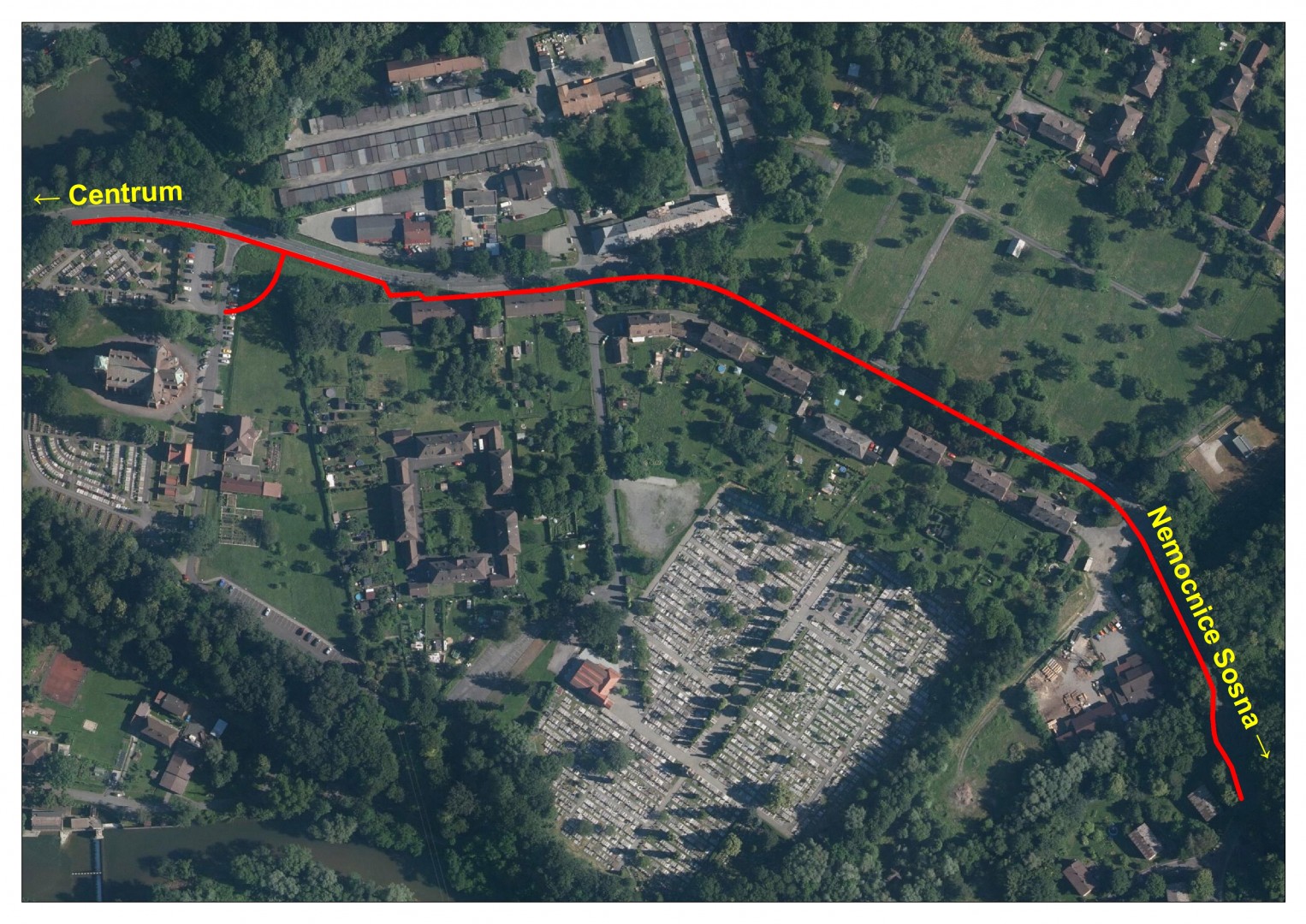

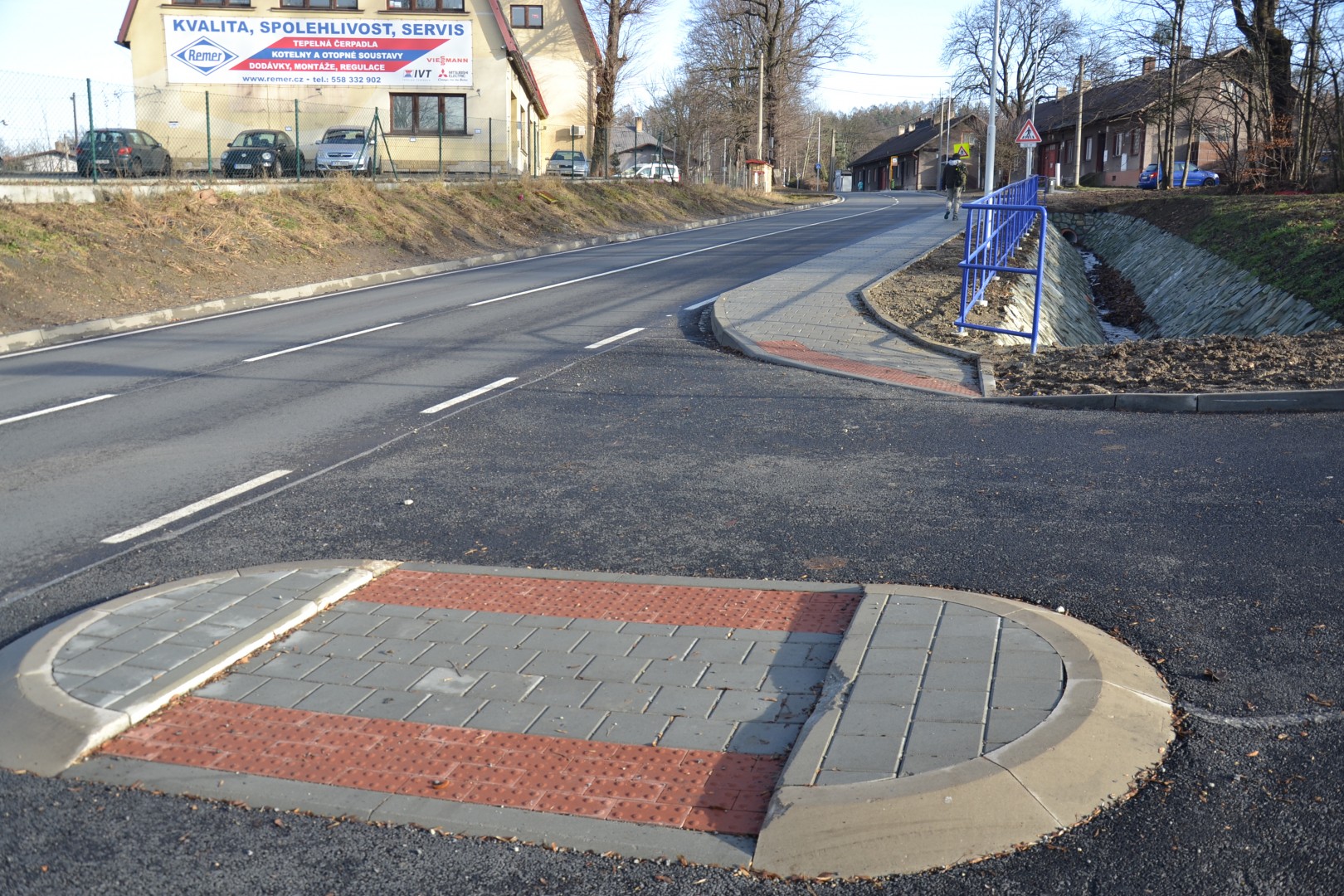

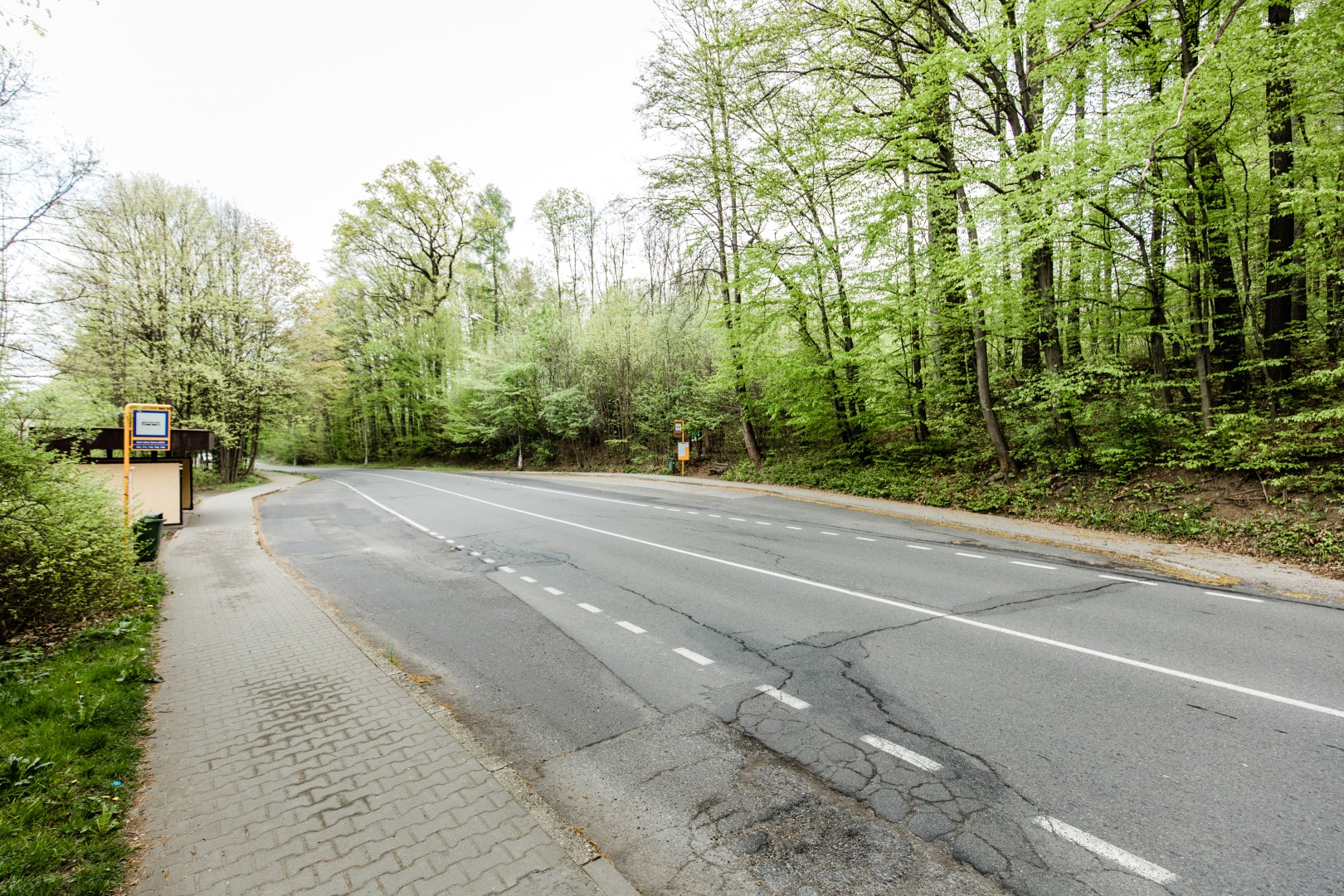

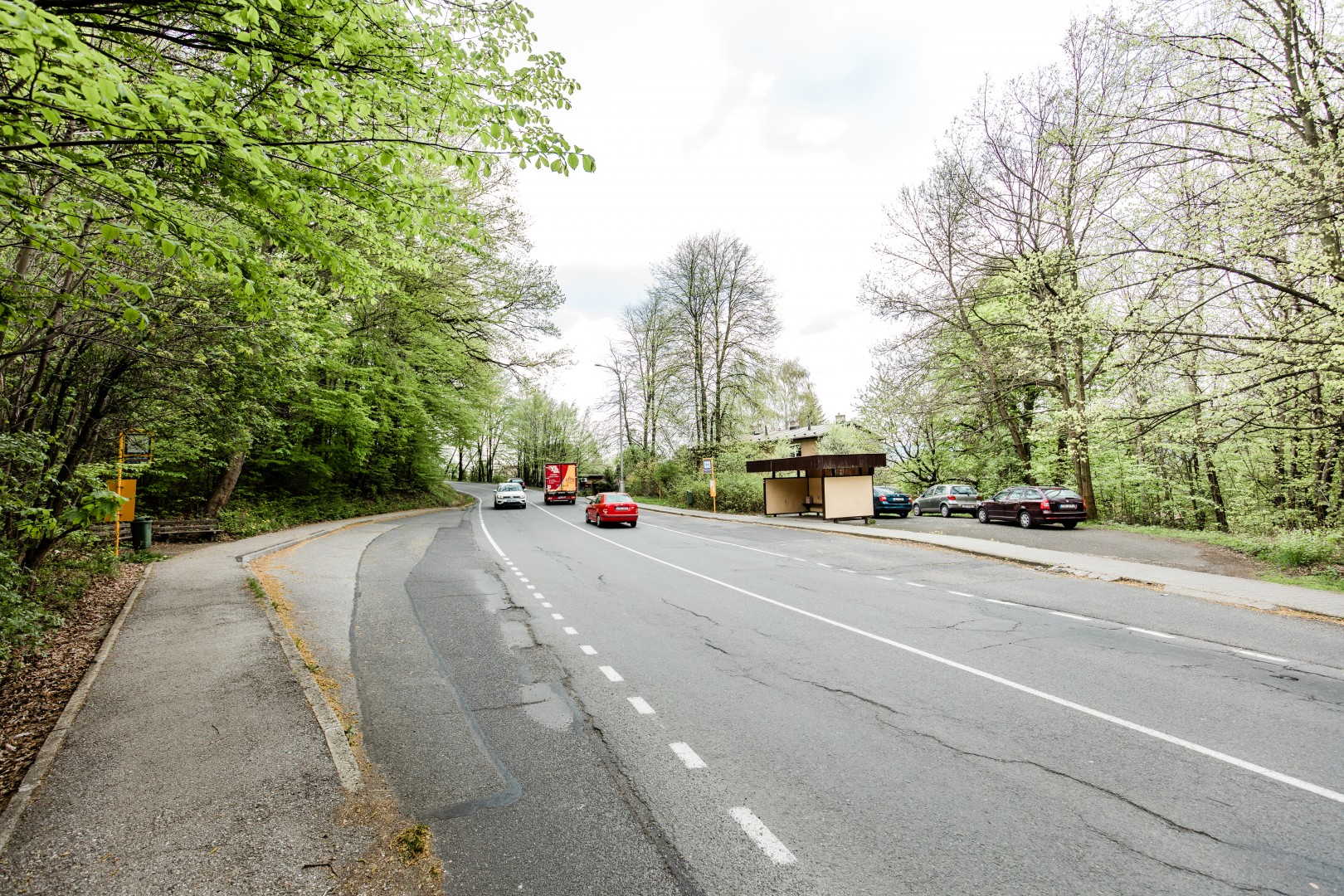

V rámci připravované stavby bude opravena komunikace v délce cca 794 m. Součástí stavby bude nová komunikace ul. Hřbitovní v délce cca 49 m, která bude sloužit návštěvníkům k vjezdu na parkovací plochy u budovy kostela a u areálu hřbitova. Podél opravované silnice budou předlážděny stávající chodníky a vybudovány nové, včetně jednoho nasvětleného přechodu pro chodce a jednoho nenasvětleného místa pro přecházení. Dojde i k úpravě dešťové kanalizace a rekonstrukci veřejného osvětlení. Součástí stavby je také oprava stávajících autobusových zastávek, včetně jejich zálivů a autobusových přístřešků podél rekonstruované silnice III/4682 ul. Kaštanová, a to jmenovitě zastávky Třinec, Folvark a Třinec, Dolní Líštná, Sosna sídliště. Investiční akce bude financována z rozpočtu Moravskoslezského kraje a z rozpočtu Statutárního města Třince. Celkové náklady budou činit 53,5 milionu korun. Výběrové řízení proběhlo počátkem roku 2022. Termín zahájení realizace stavby se předpokládá na jaře roku 2022, dokončení na podzim 2022.
Veřejný přínos

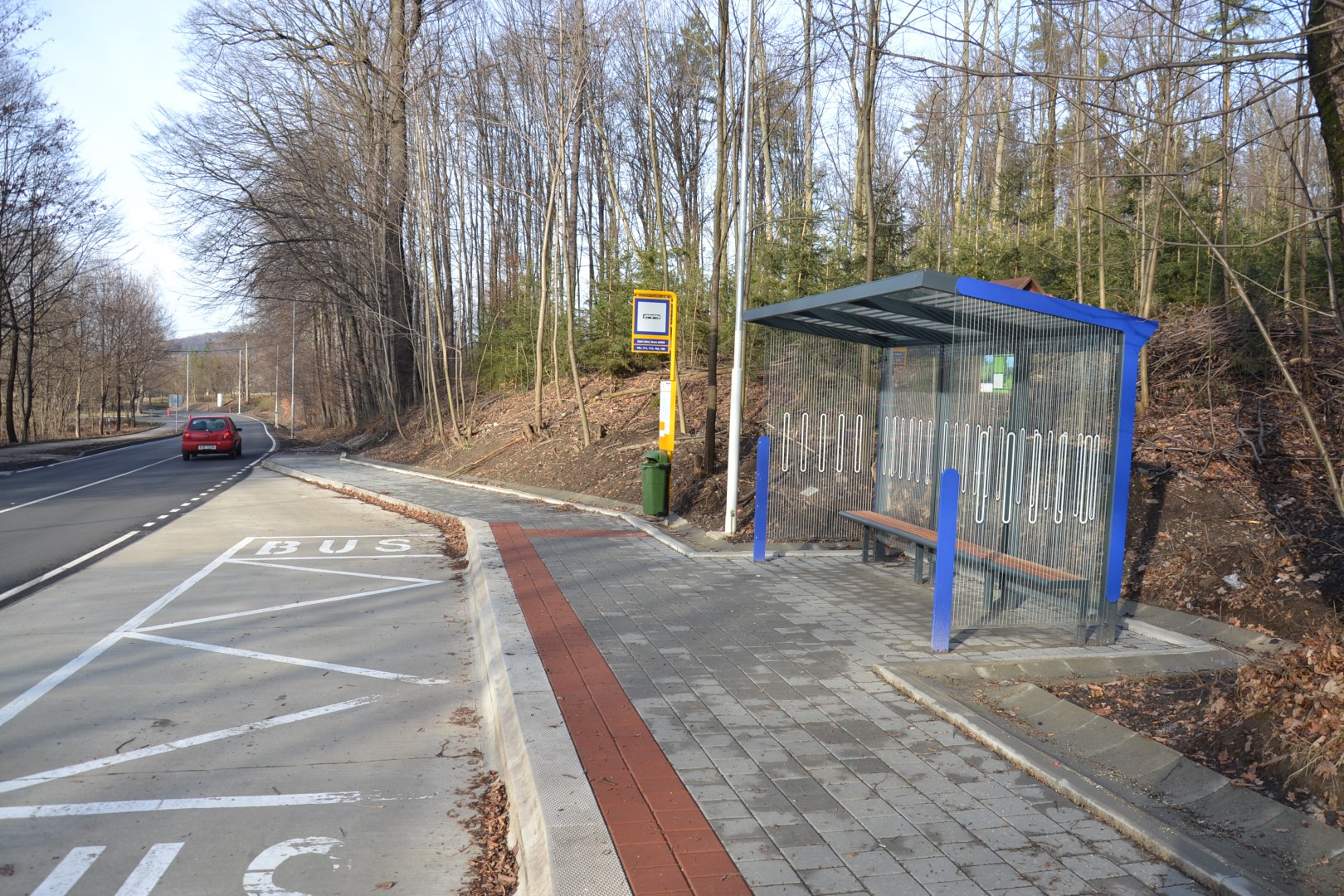

Stavba bude financována z rozpočtů Moravskoslezského kraje, vlastníka komunikace, a Statutárního města Třince. Město vynaloží se svého rozpočtu cca 32,5 milionů korun. Rekonstrukce klíčové dopravní tepny, která se nachází v havarijním stavu, skončí ještě před letošní zimou.
Projektová dokumentace
srpen 2021
Stavební povolení
prosinec 2021
Termín zahájení realizace záměru
jaro 2022

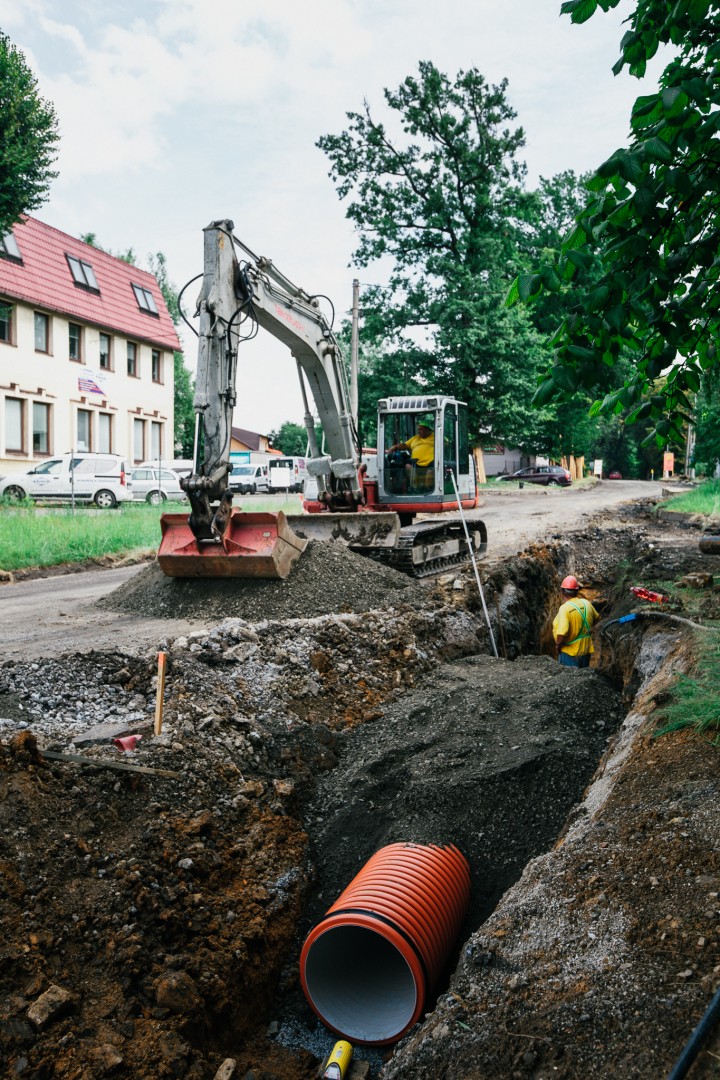

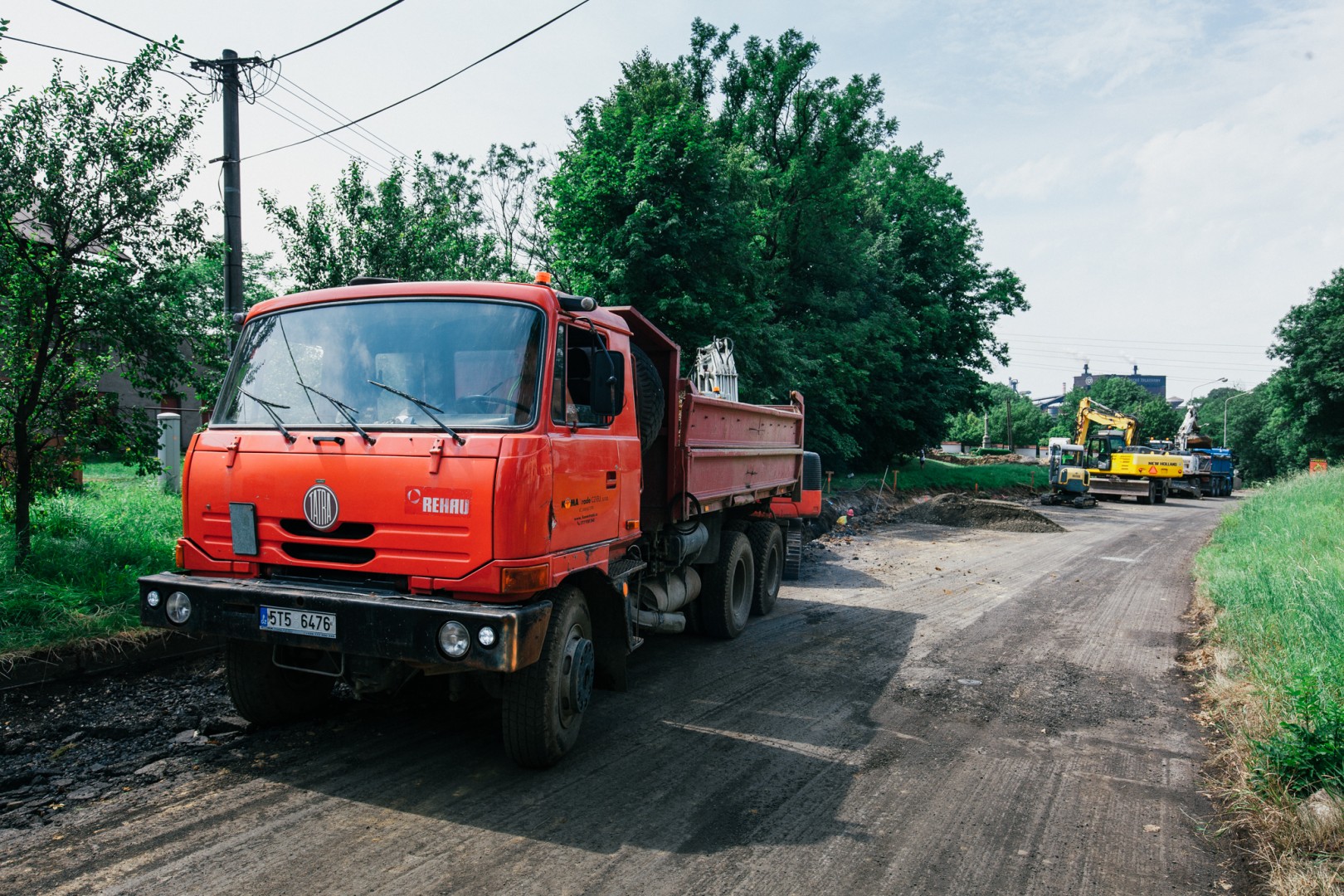

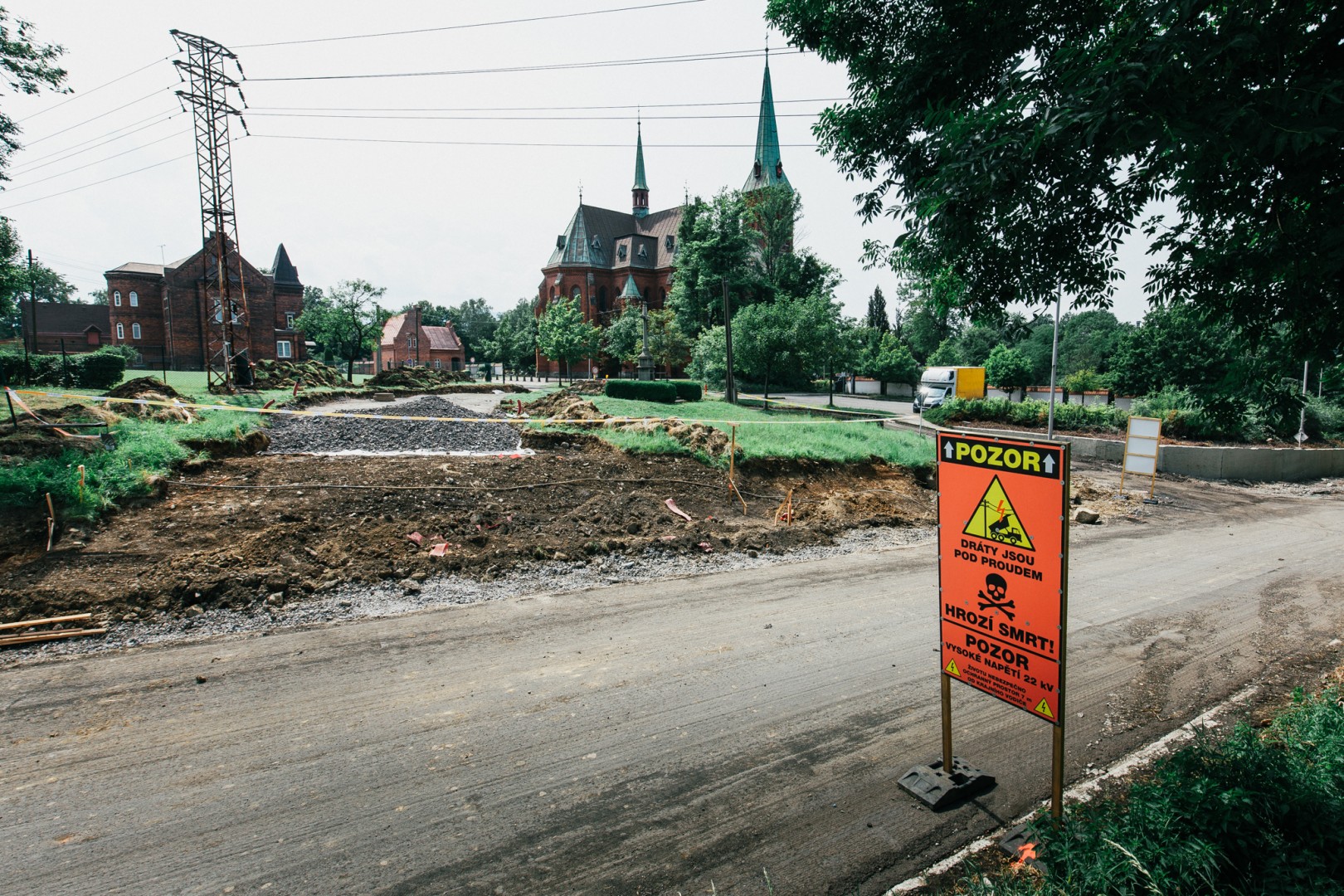

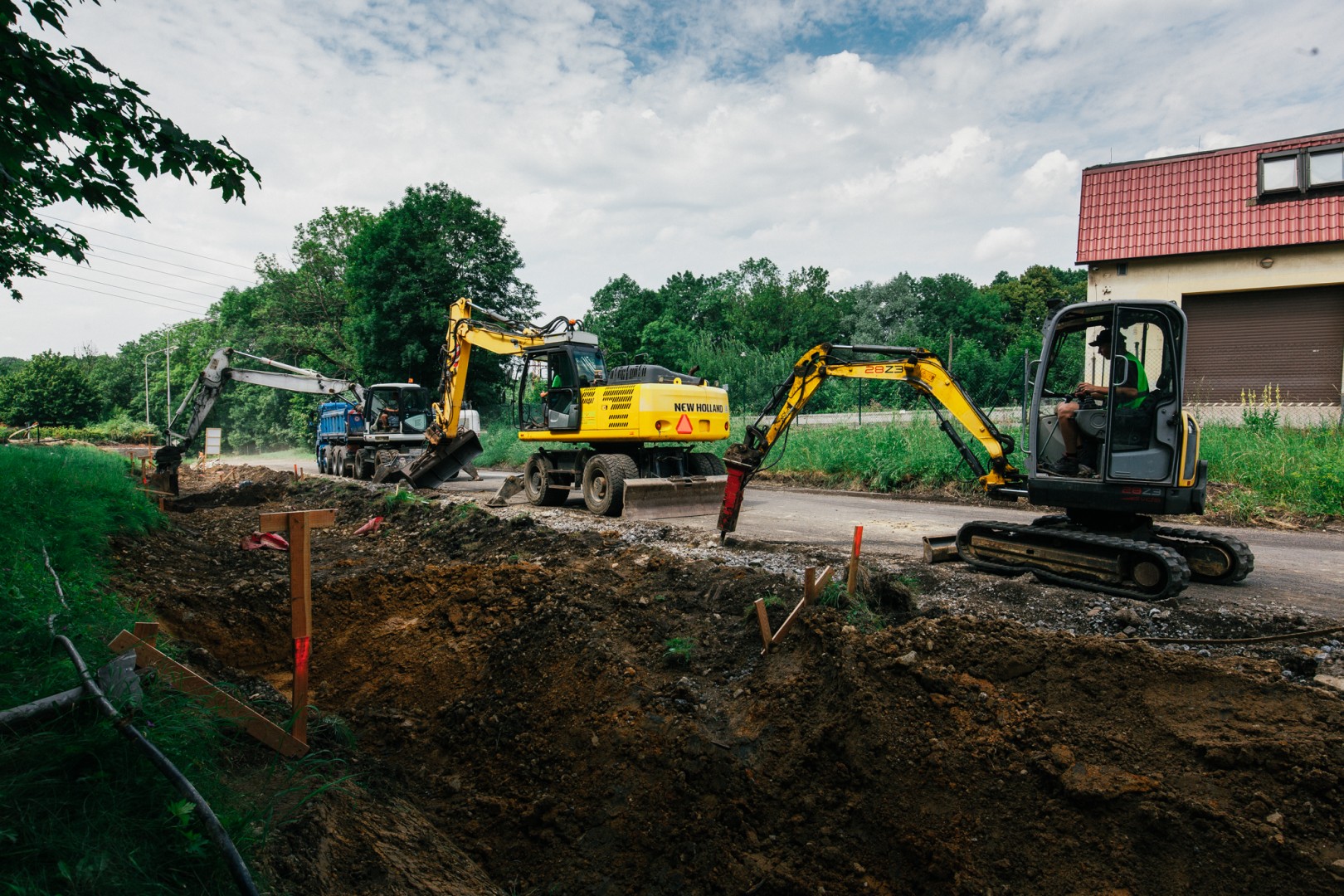

Předpoklad zahájení stavby 1. polovina roku 2022. Doba trvání 180 dní.
Realizace
podzim 2022

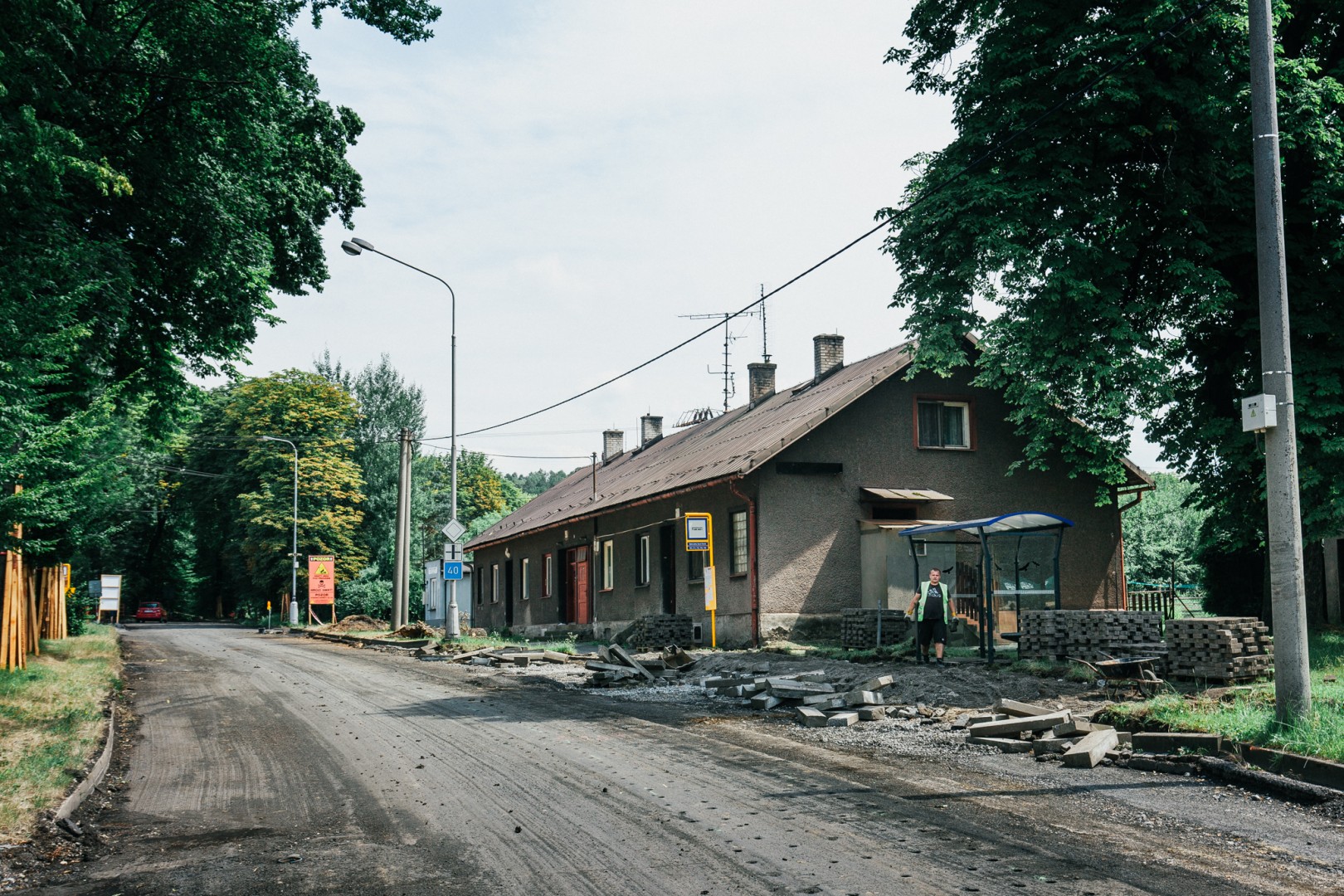

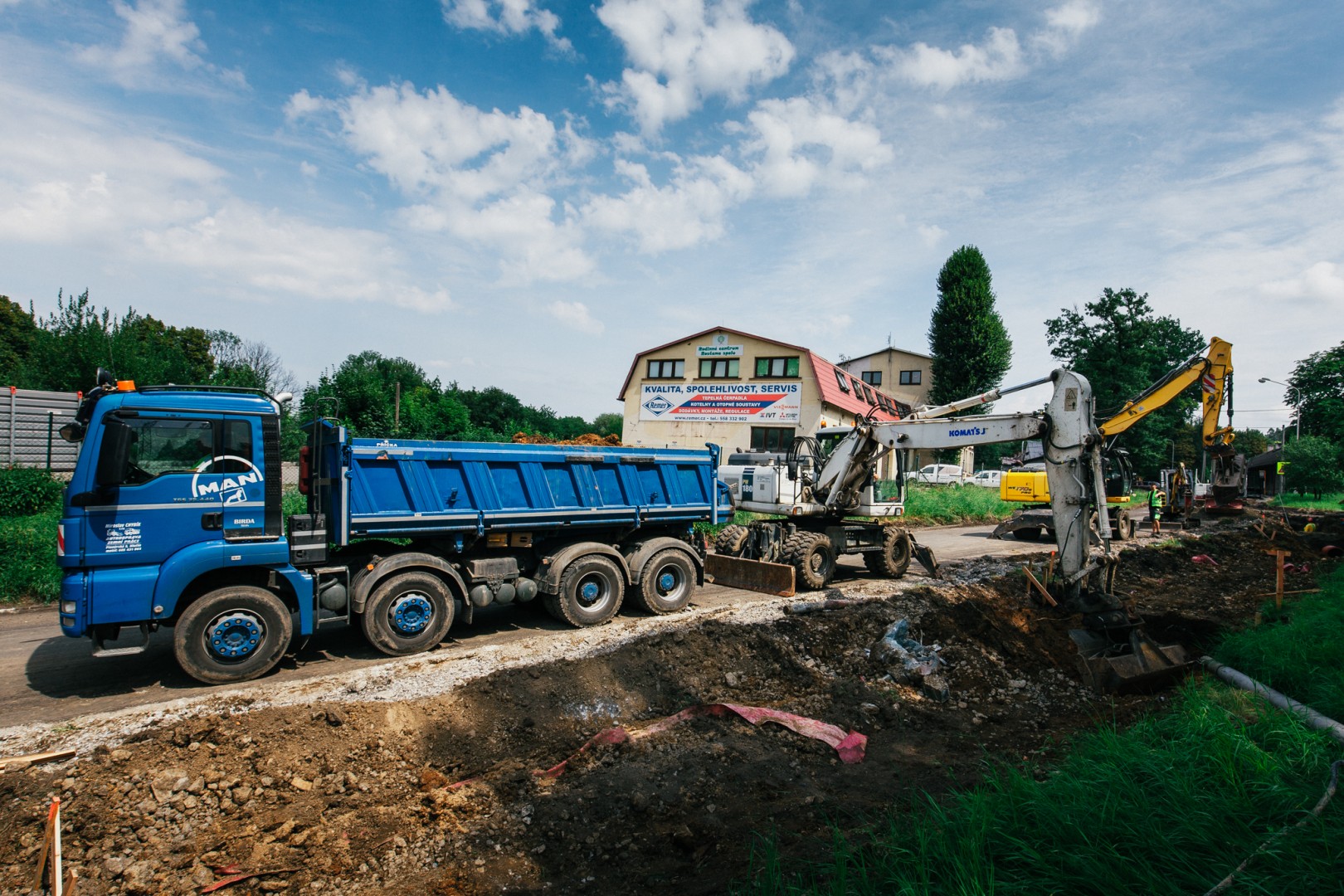

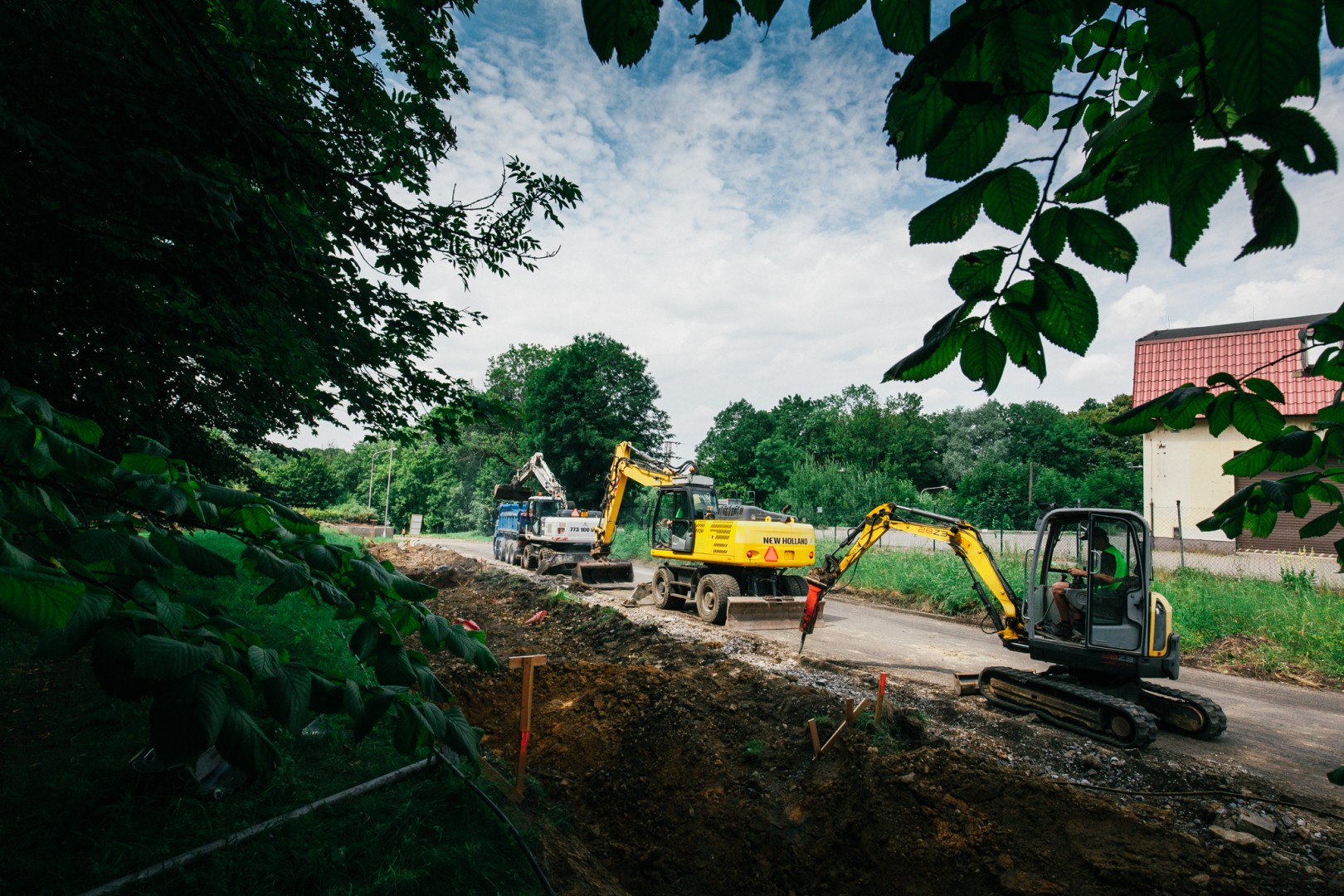

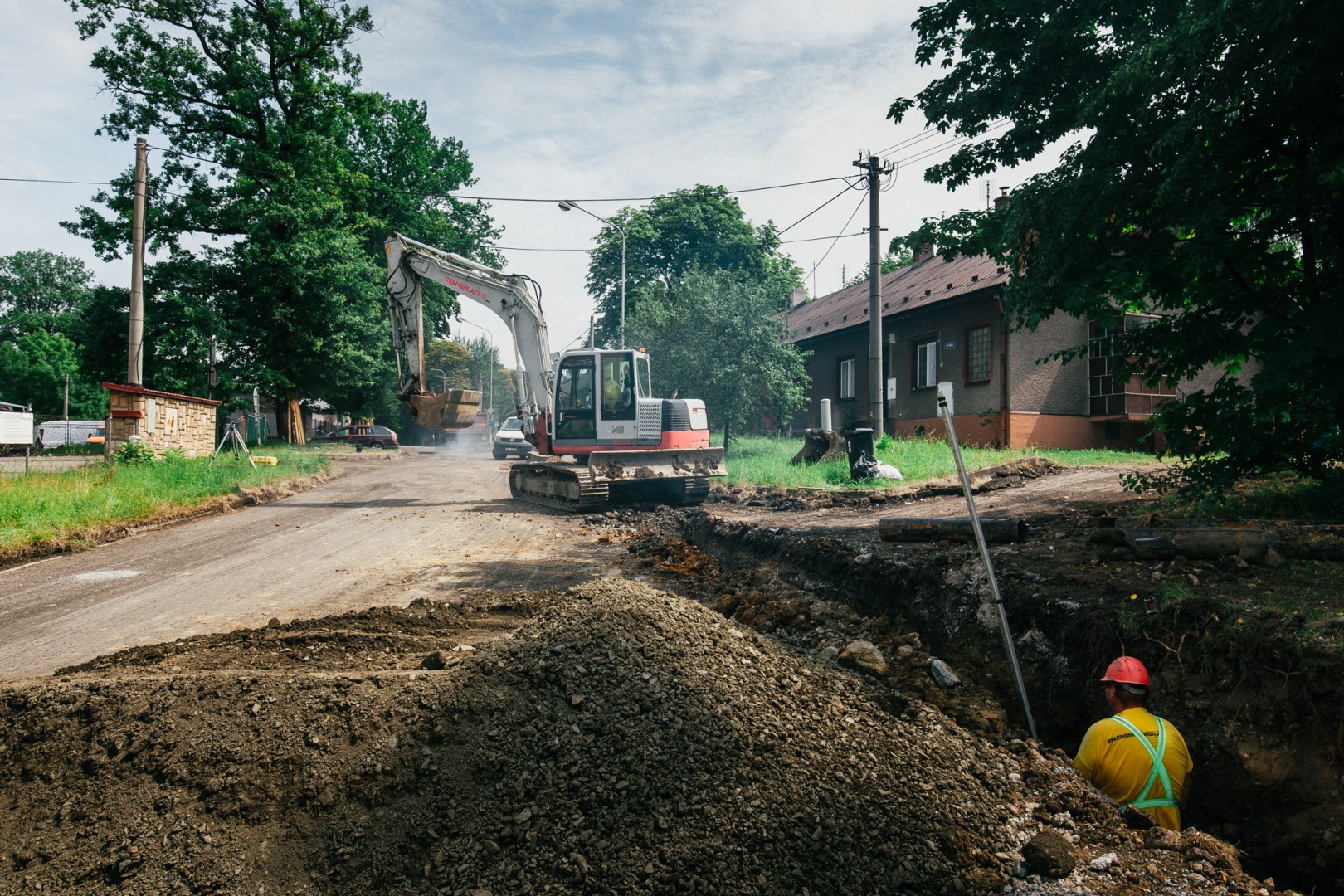

Zahájení stavby jaro 2022, přesněji 11. 7. 2022, termín ukončení stavby - do konec roku 2022. Aktuální informace o průběhu jsou na speciálním odkazu Rekonstrukce ulice Kaštanová.

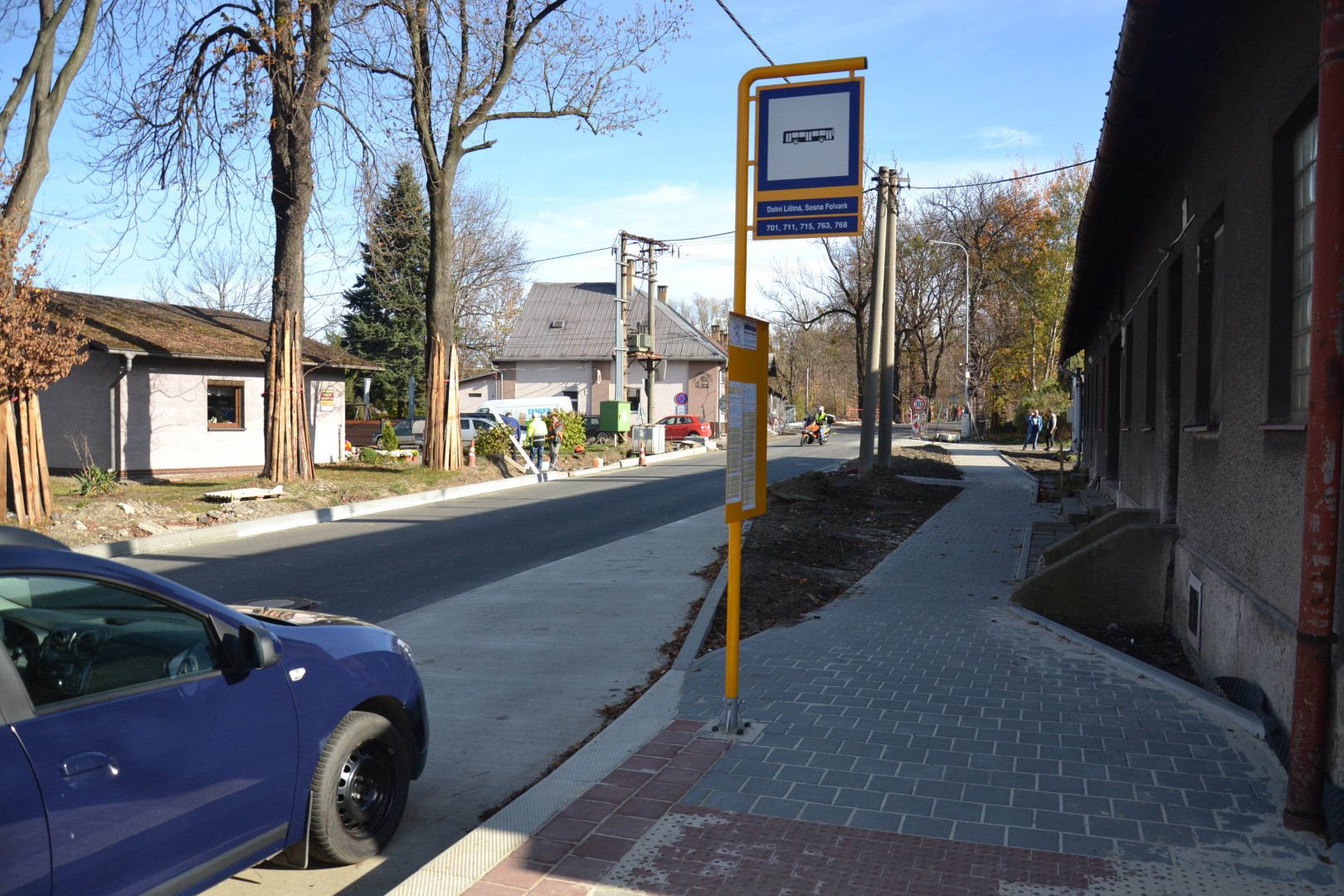

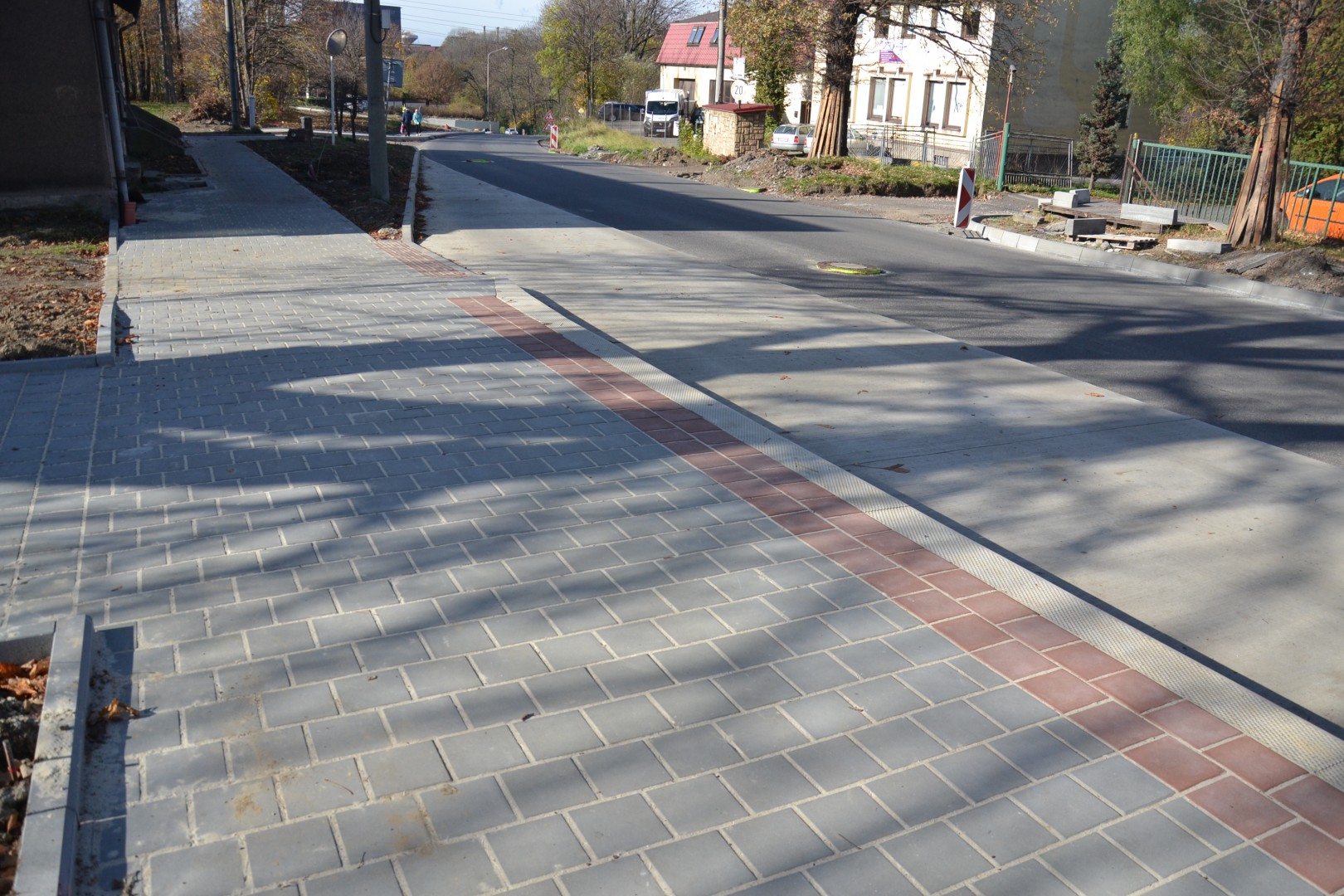

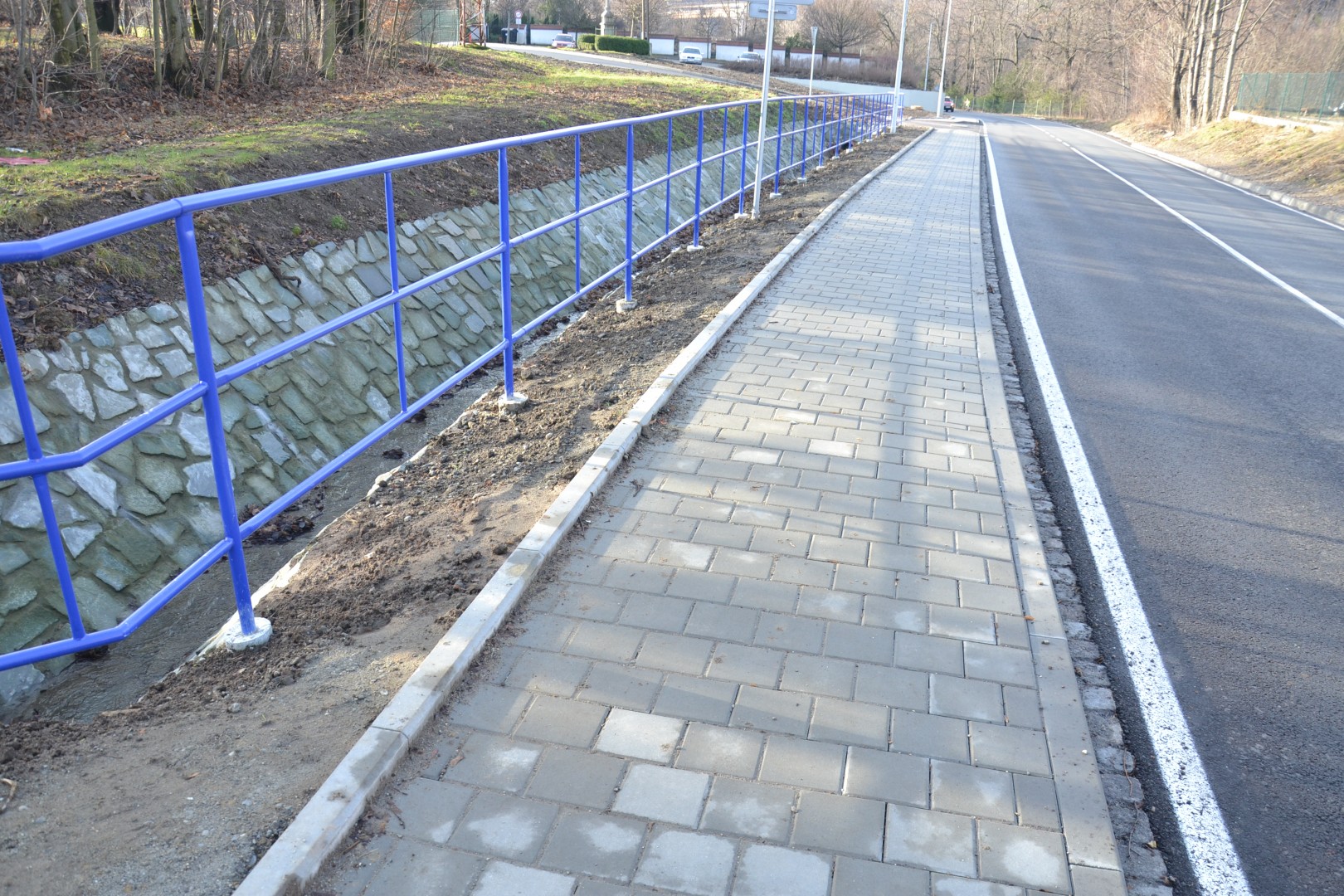

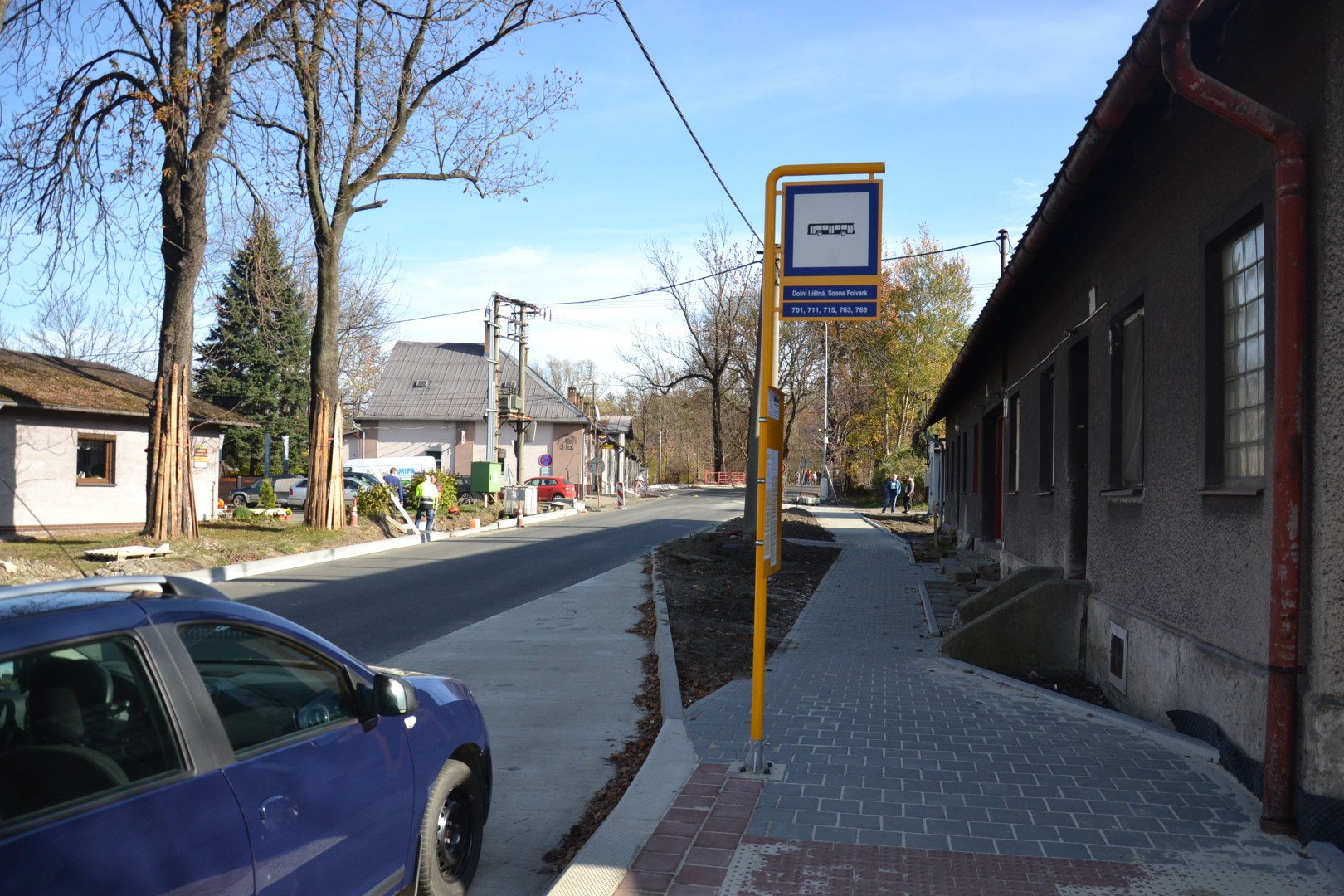

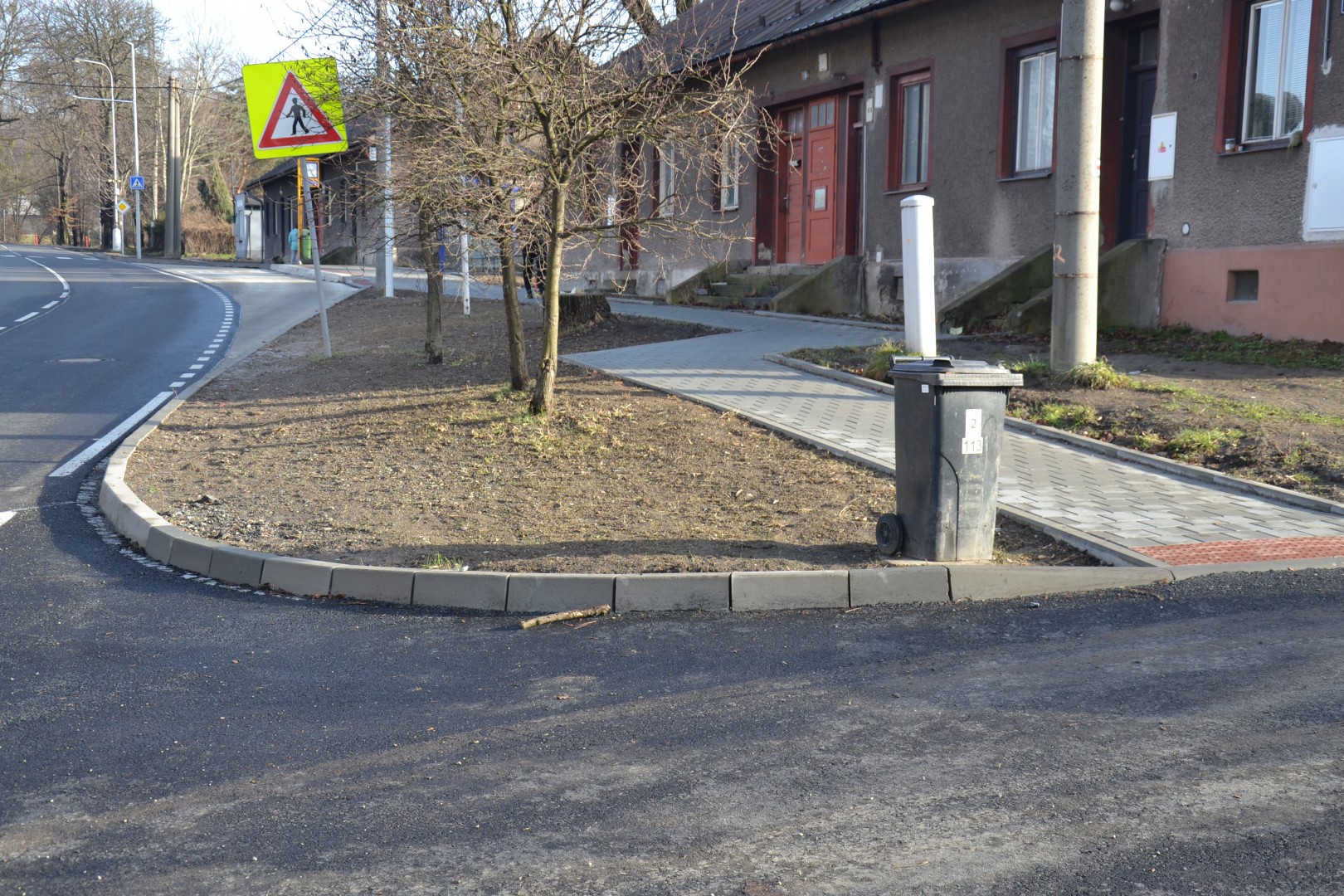

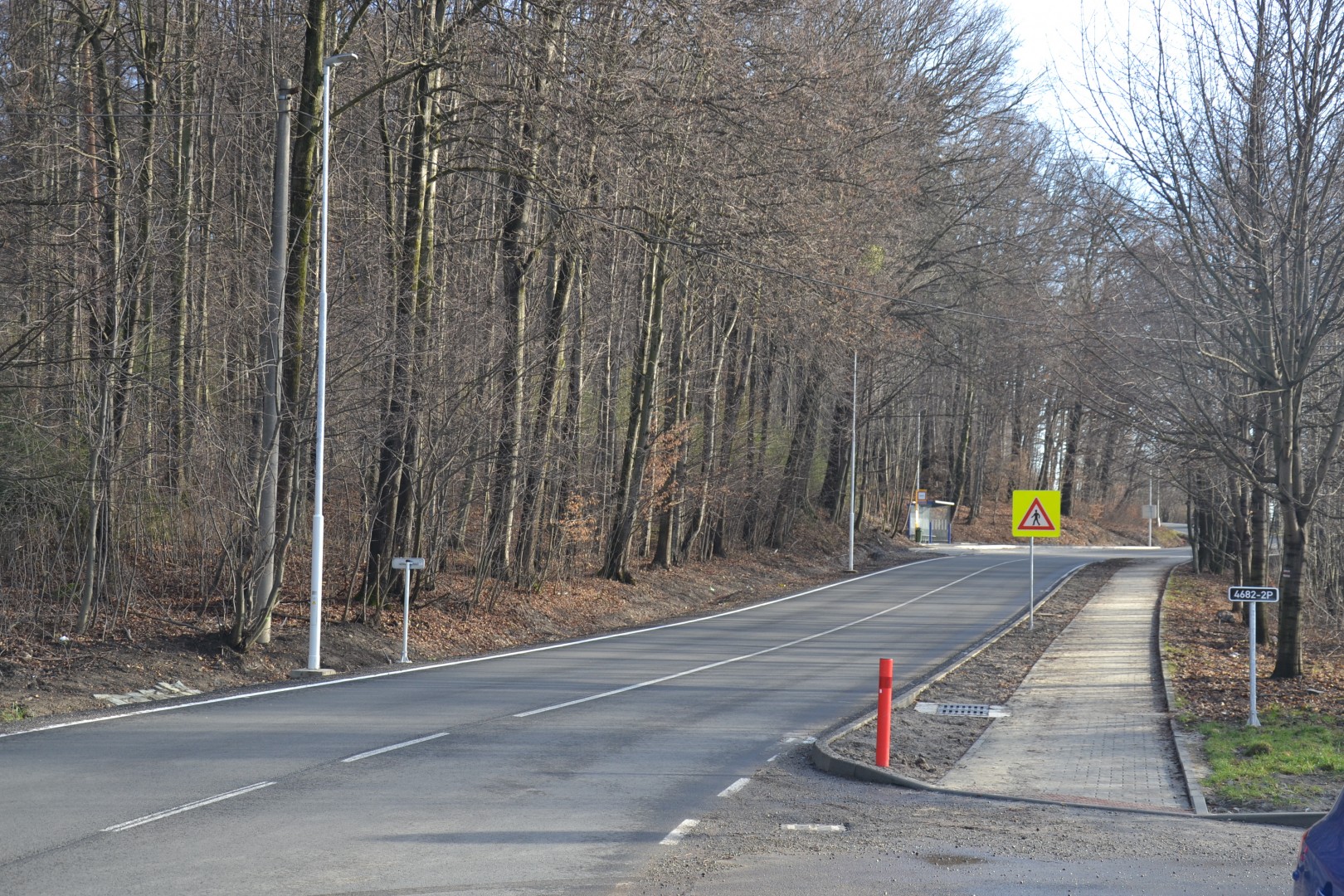

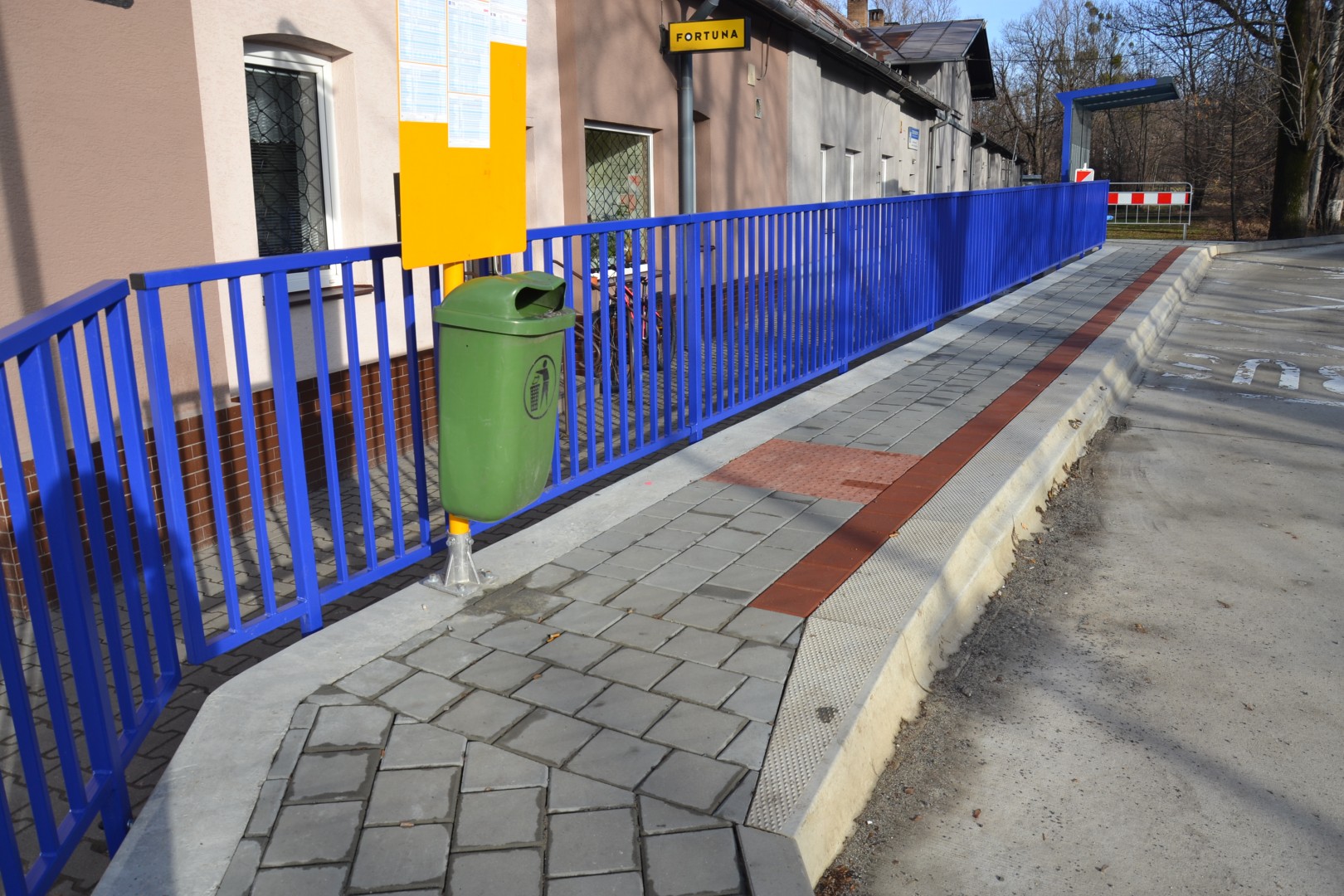

Aktuální informace (k 16. listopadu): Nová komunikace na ulici Hřbitovní je hotová, dešťová kanalizace je ukončená, Od 17. listopadu začne pokládka živice na krajské komunikaci, chodníky a nástupiště jsou před dokončení, autobusové přístřešky jsou namontovány, veřejné osvětlení je před dokončením, probíhají už jen práce na elektrických rozvaděčích. Schází ochranné zábradlí a terénní úpravy.
