Parkovací objekt Sosna
Realizátor
Statutární město Třinec
Rozpočet
64 814 458 Kč
Termín
prosinec 2022
Financování
Statutární město Třinec
Priority
Bezpečná doprava a parkování
Popis
Situace na největším třineckém sídlišti Sosna se po otevření bran parkovacího objektu zlepšila. Celkem 82 parkovacích míst již má své majitele a zaparkovat je o něco snazší. Teoreticky by se mělo v našem městě uvolnit zhruba 400 metrů ploch pro parkování. Celkové náklady města na naplnění jednoho z bodů schválené koncepce parkování v Třinci představovaly, včetně související výstavby opěrné zdi, terénních úprav a výsadby zeleně, cca 62 milionů korun.
Do konce ledna 2023 podepisoval odbor správy majetku s úspěšnými, vylosovanými žadateli nájemní smlouvy. Za měsíční poplatek 1 000 korun mají řidiči možnost parkovat v zastřešeném, plně automatizovaném a zabezpečeném objektu.

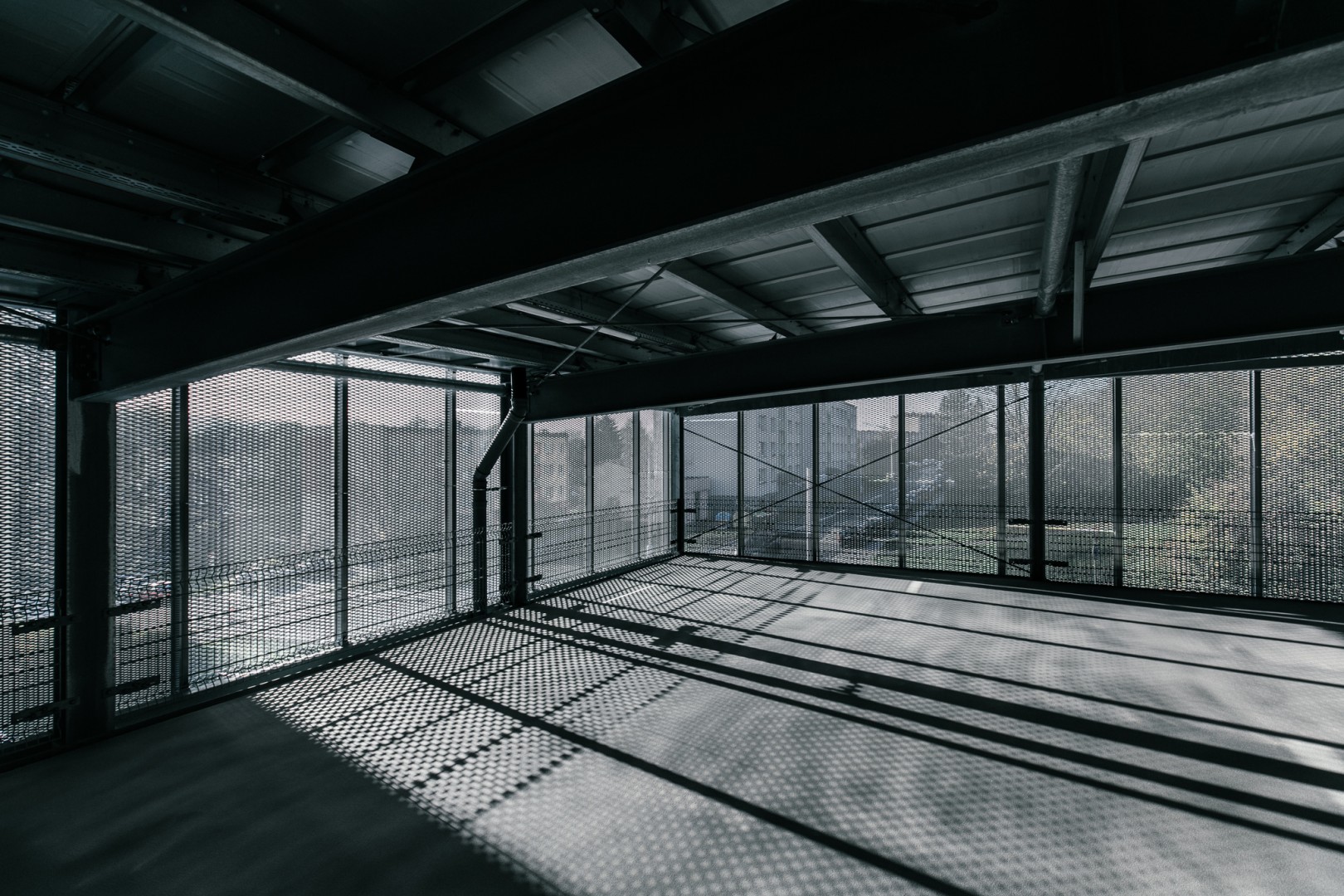

Ekonomické náklady na jedno parkovací místo jsou díky zvolenému konstrukčnímu řešení v porovnání s jinými řešeními výrazně nižší. Každé patro má svůj samostatný vjezd a nebylo potřeba stavět vjezdové a výjezdové rampy do jednotlivých pater. Parkování je snadné a interiér prostorný – bez podpůrných sloupů.

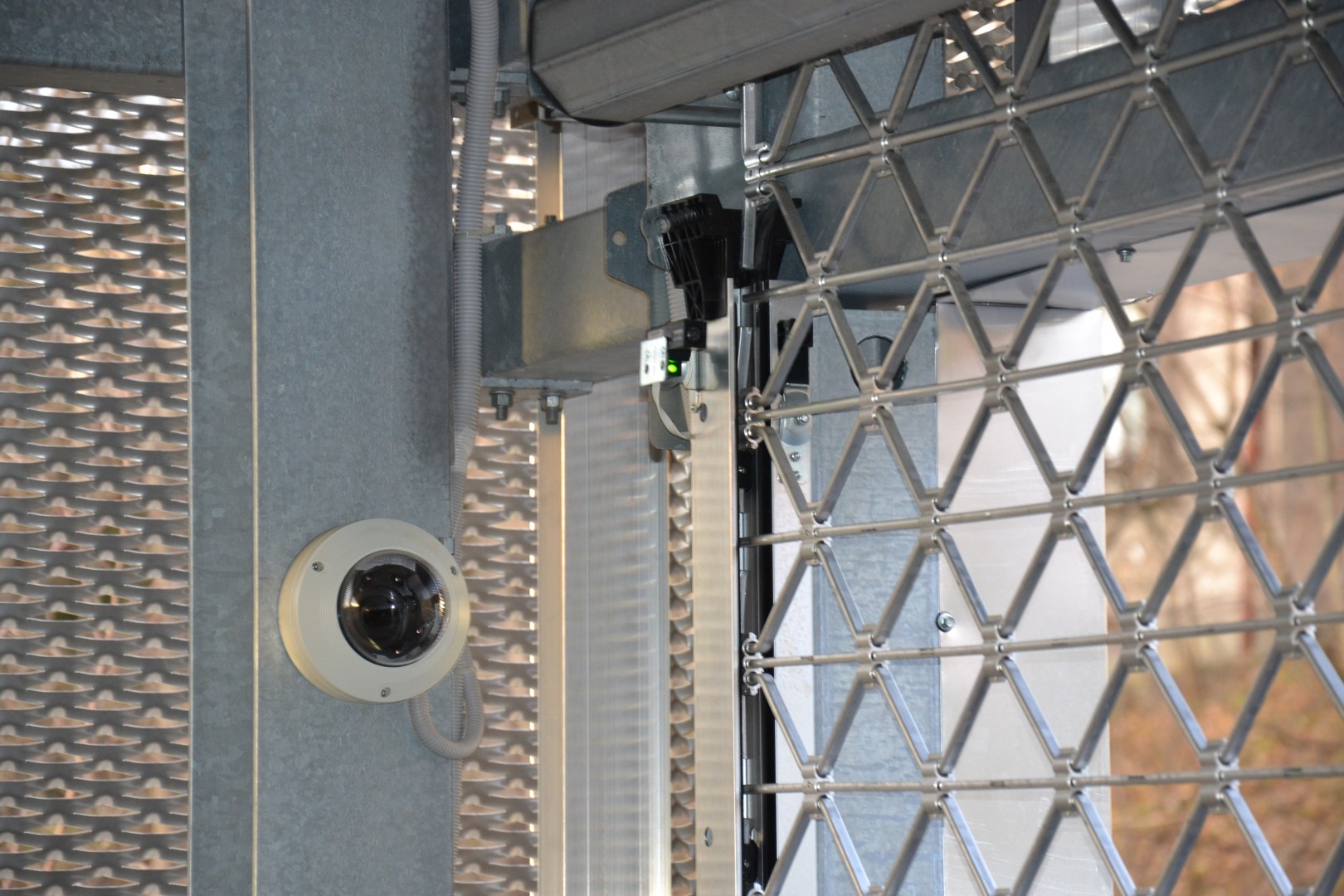

Objekt je vybaven kamerovým systémem pro rozpoznávání registračních značek vozidel. Uvnitř objektu je kamerový systém napojený na dispečink městské policie, osvětlení je úsporné a zapíná se automaticky v případě potřeby.
Po podpisu nájemní smlouvy byli nájemníci vybaveni čipy, detailně proškoleni a informováni o provozních záležitostech.
Veřejný přínos
Došlo ke zvýšení počtu parkovacích míst z 34 na 82, tudíž přibylo 48 parkovacích stání v plně zabezpečené, zastřešené a automatizované garáži. Jde o významné zkapacitnění stávající parkovací plochy, což je vhodné s ohledem na životní prostředí i na kvalitu veřejného prostoru.
Vypsání veřejné zakázky
15. 5 .2019
Předmětem VZ je zpracování projektové dokumentace k výstavbě třípodlažního parkovacího objektu se 3 samostatnými vjezdy do objektu. Parkovací objekt by se měl nacházet v místě stávajícího parkoviště na ul. Sosnové v k.ú. Dolní Lištná. Objekt má pojmout cca 80 parkovacích míst.
Zpracování projektové dokumentace
6/2020 - 12/2020
Realizace projektu
4/2021 - 2022

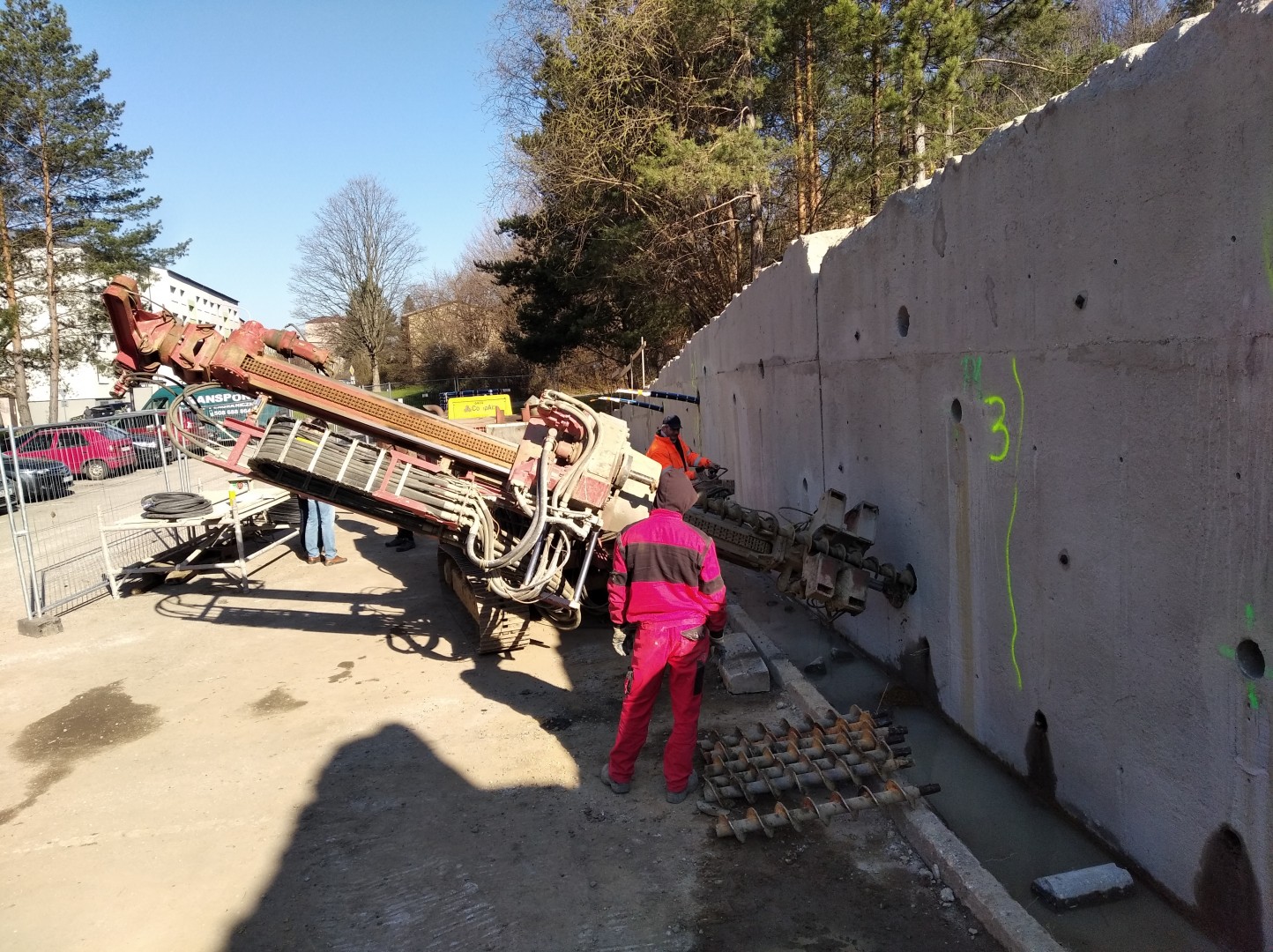

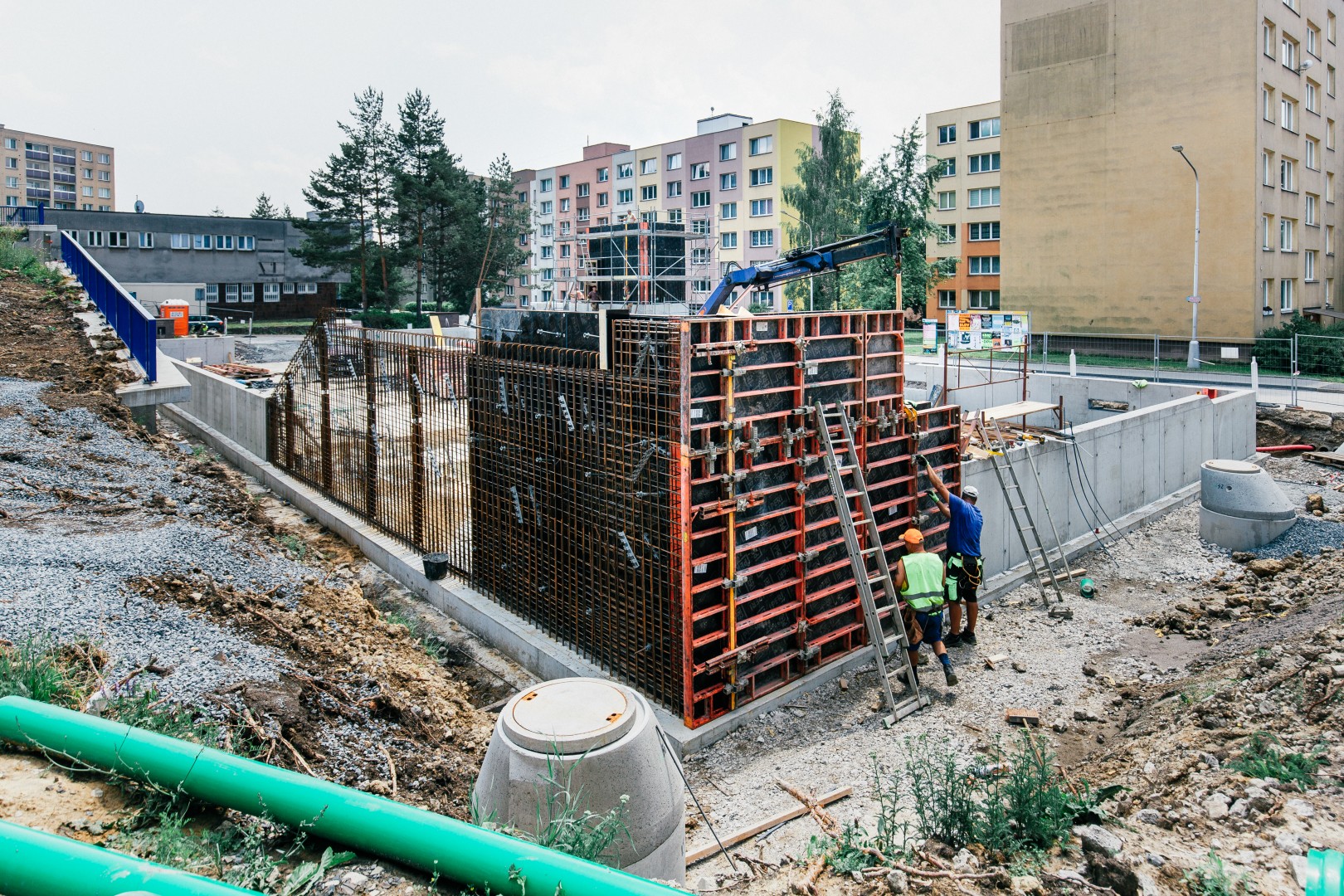

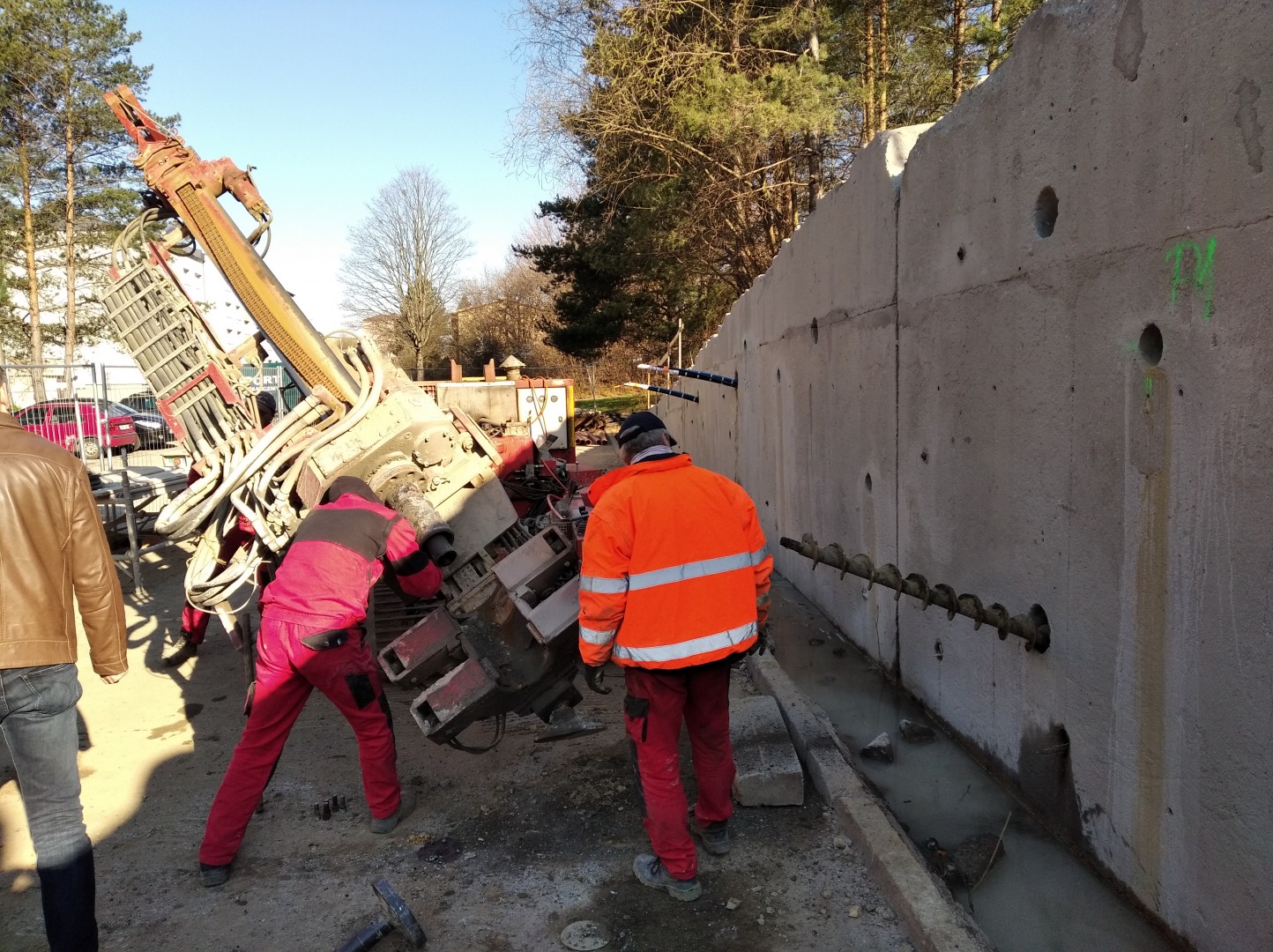

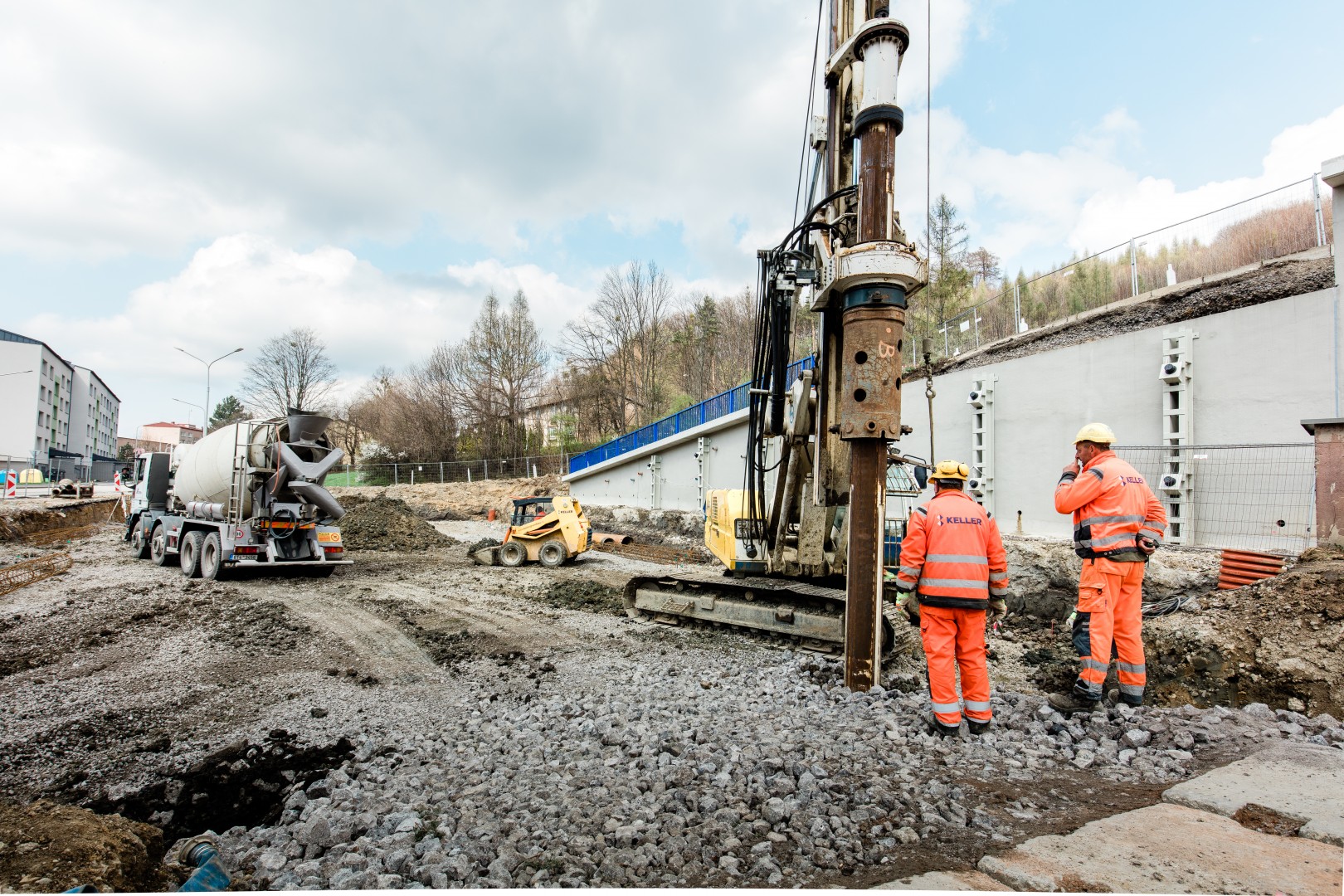

- 6. 4. 2021 - zahájeny přípravné práce k výstavbě parkovacího domu, konkrétně oprava stávající opěrné zdi

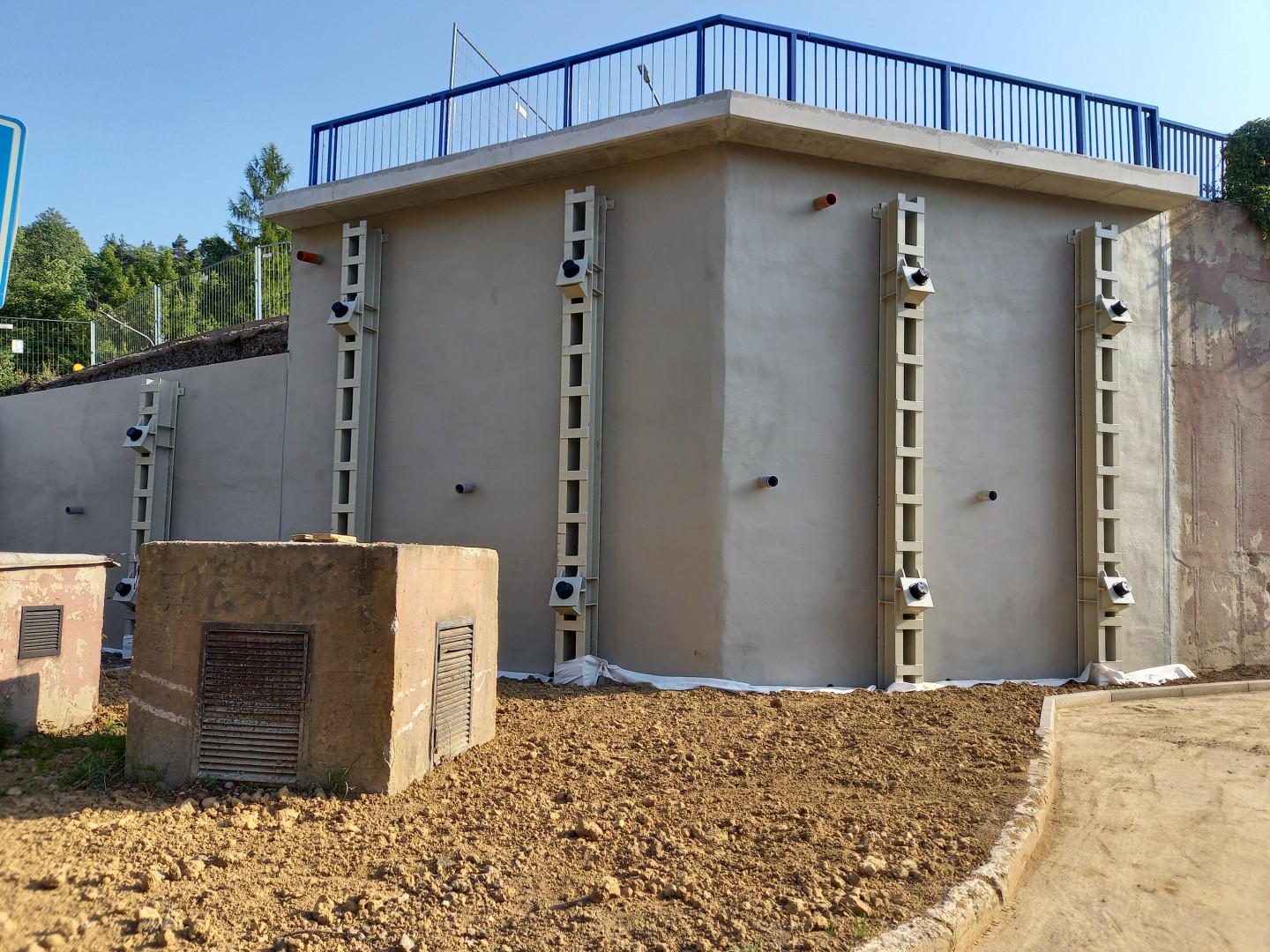

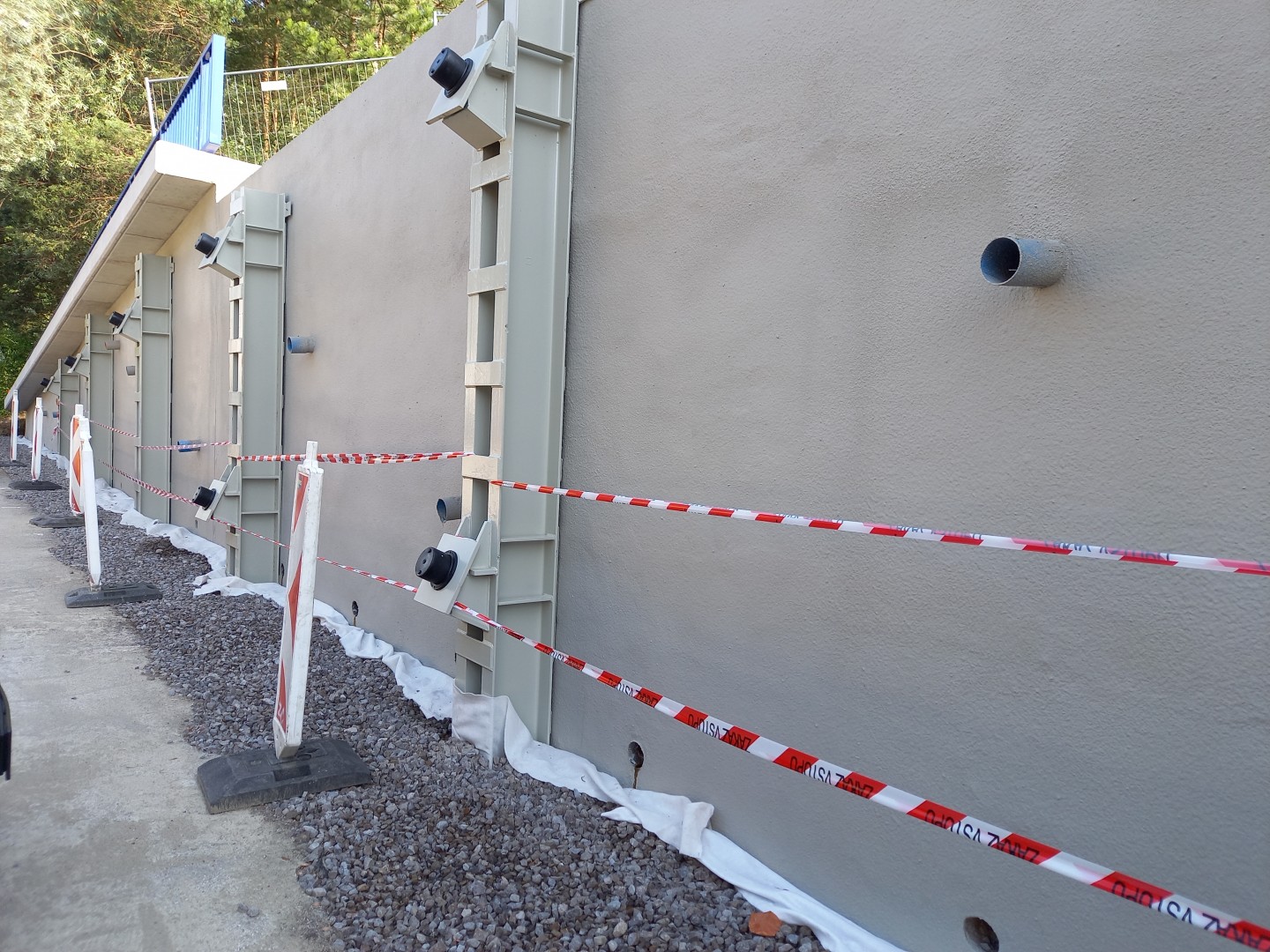

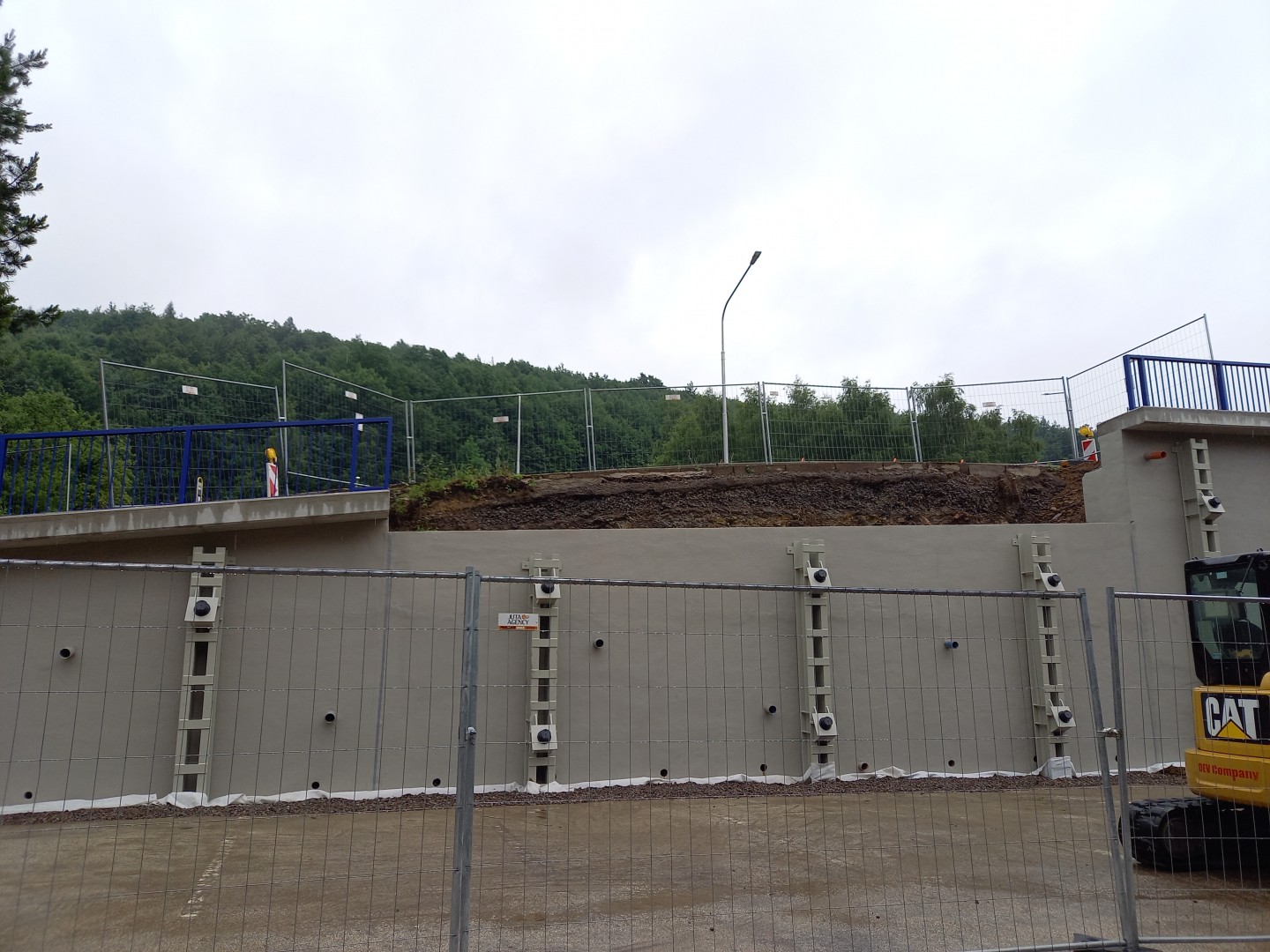

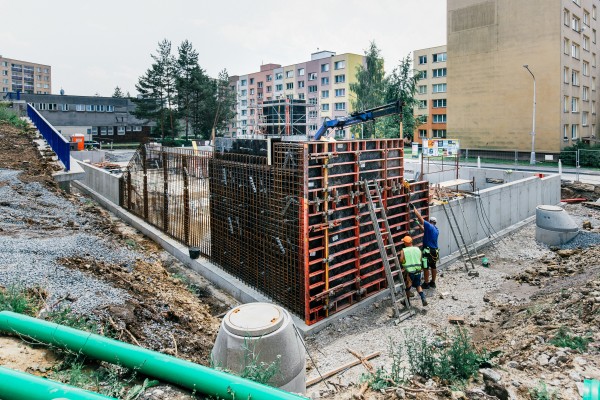

- 2. 7. 2021 - oprava opěrné zdi dokončena

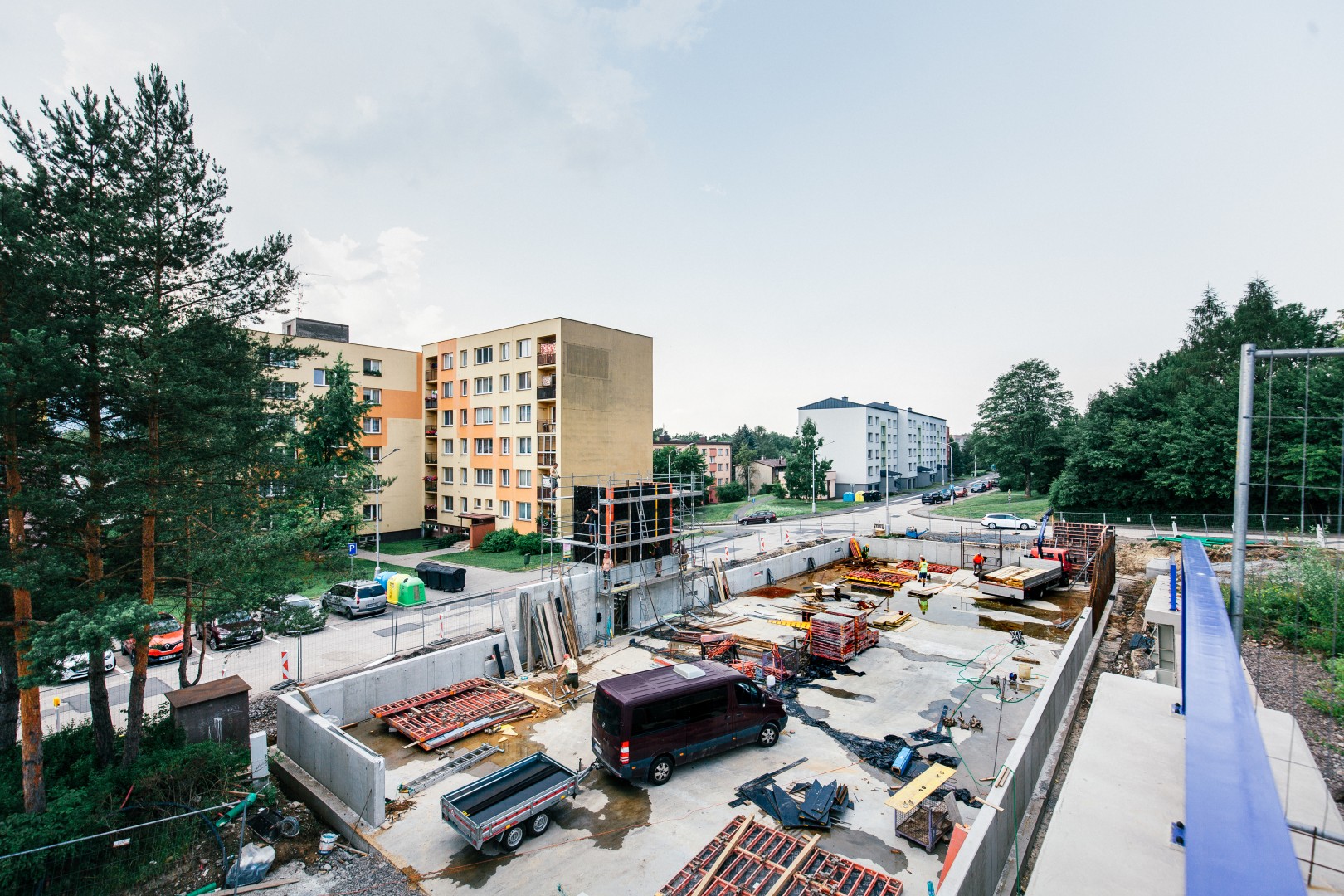

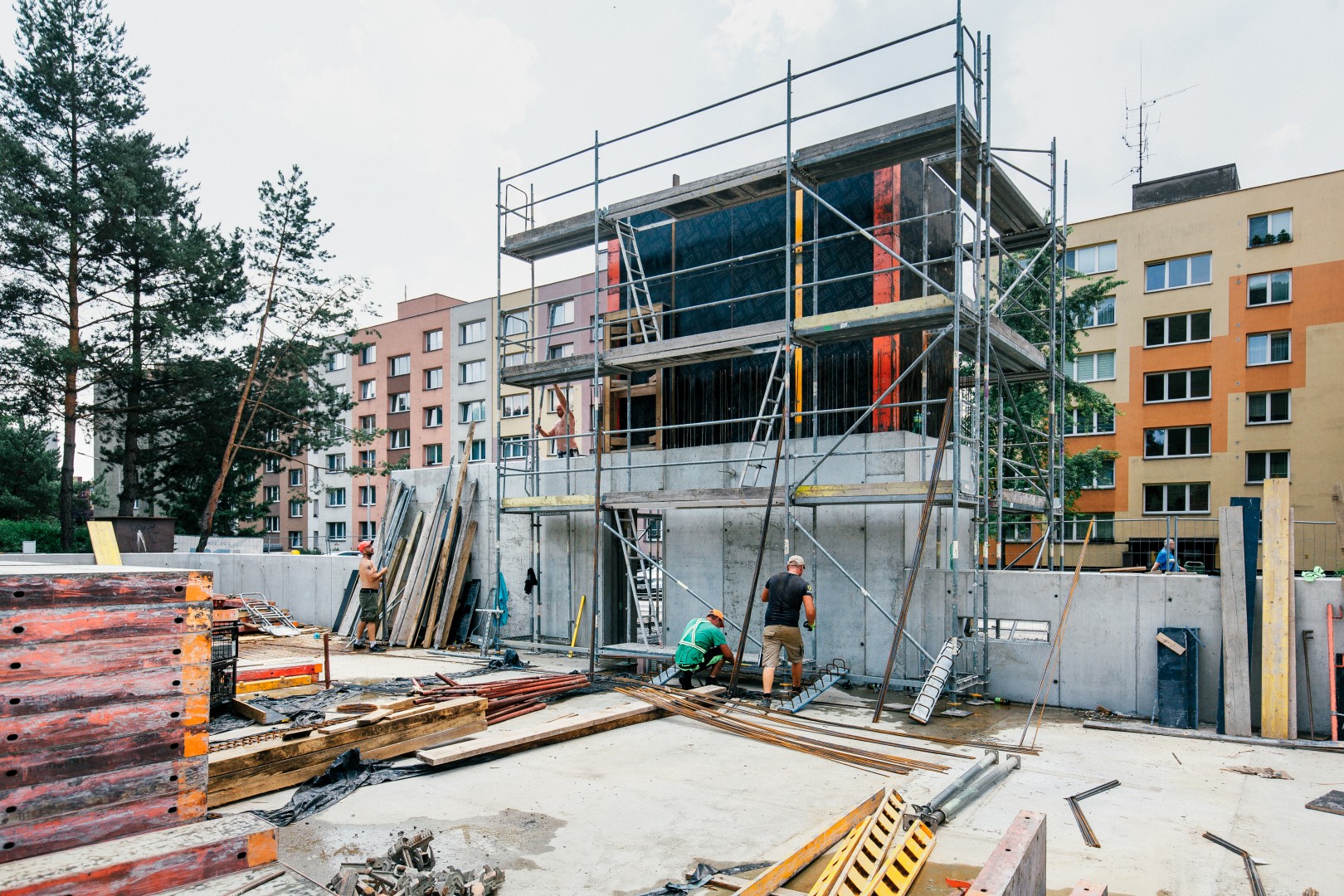

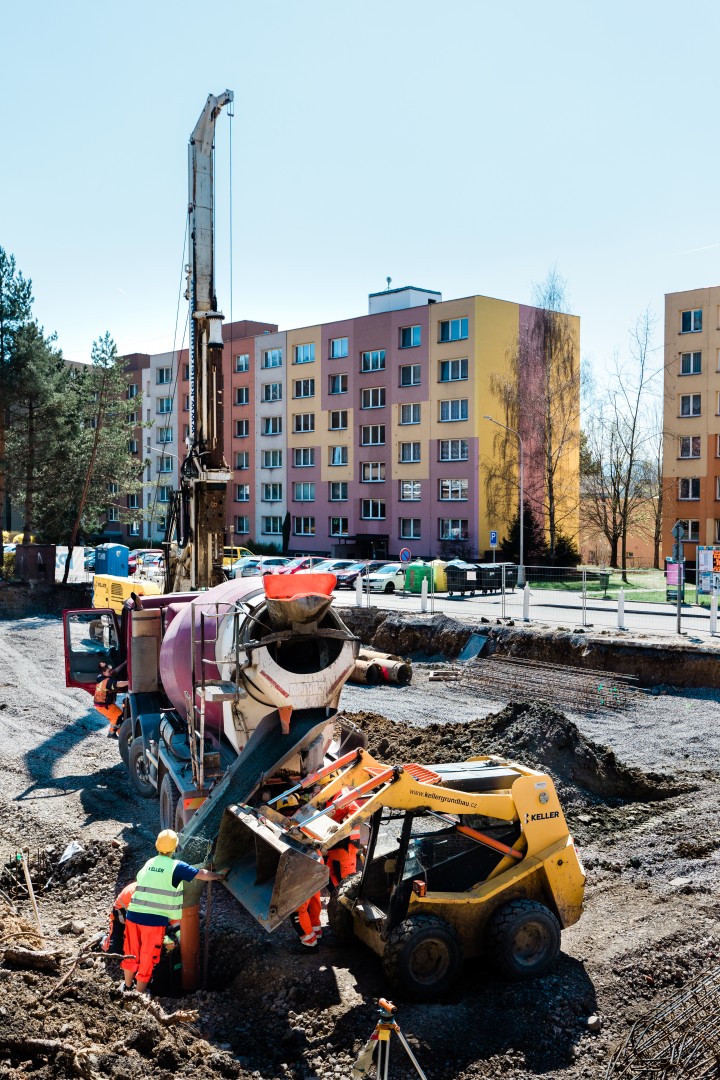

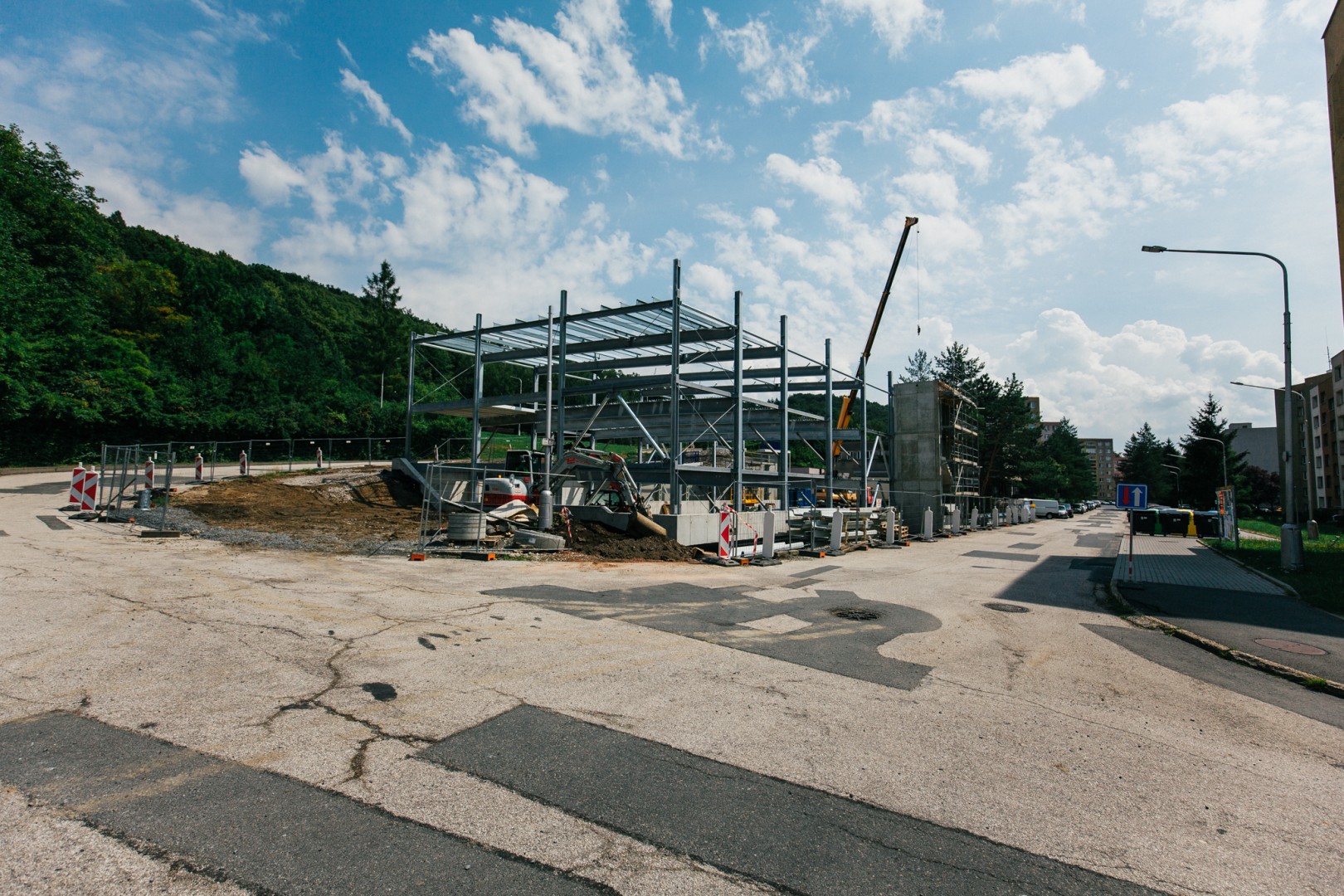

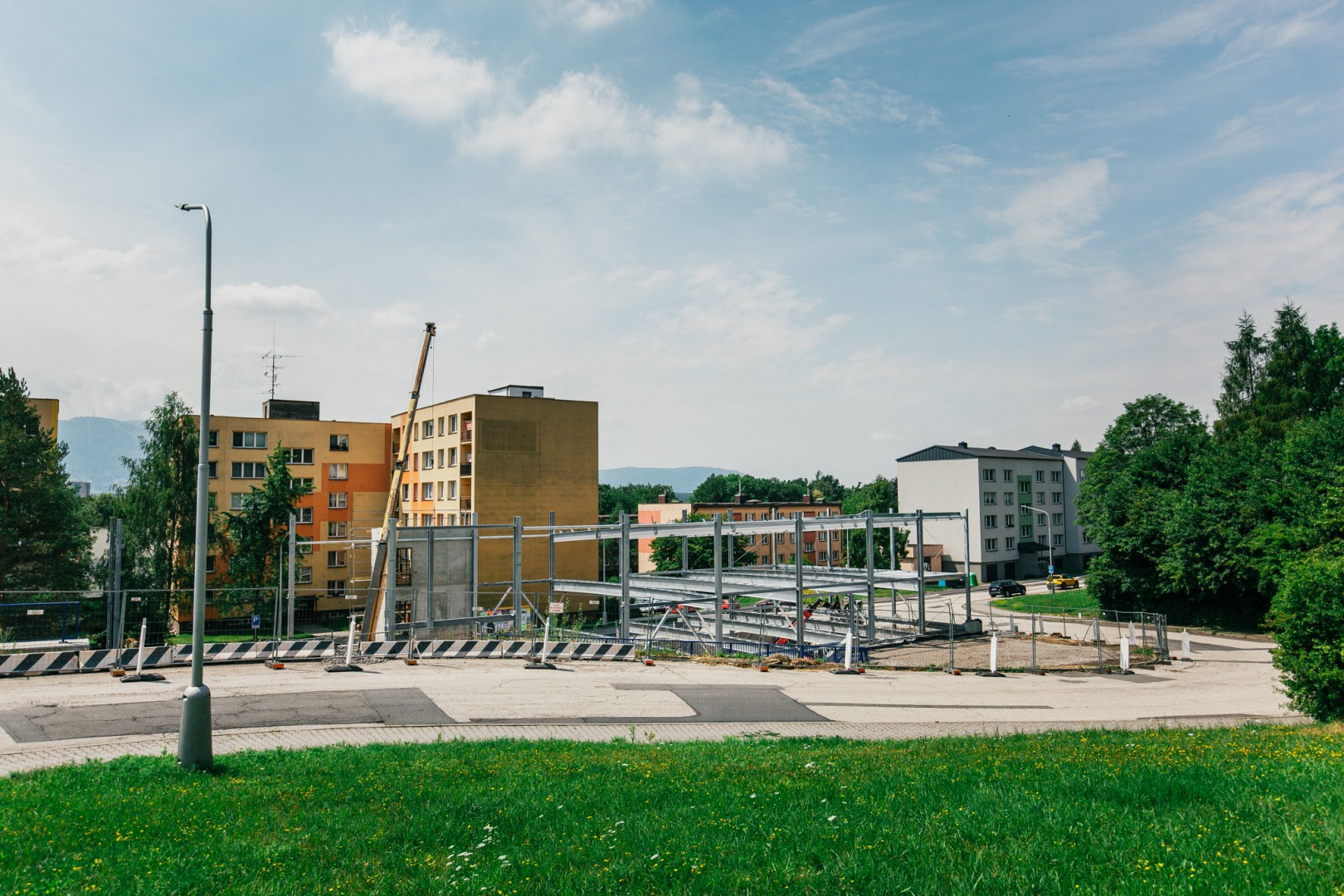

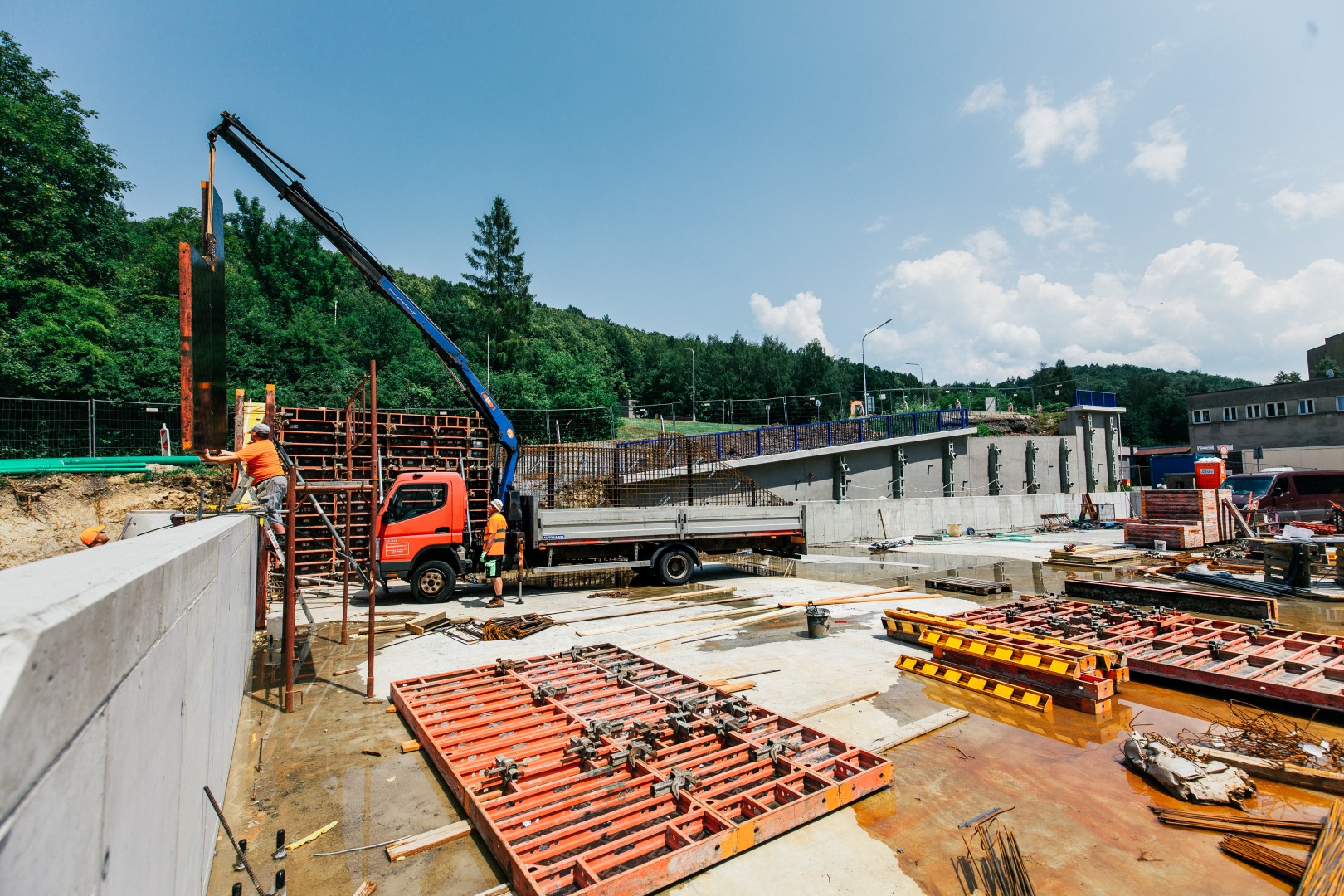

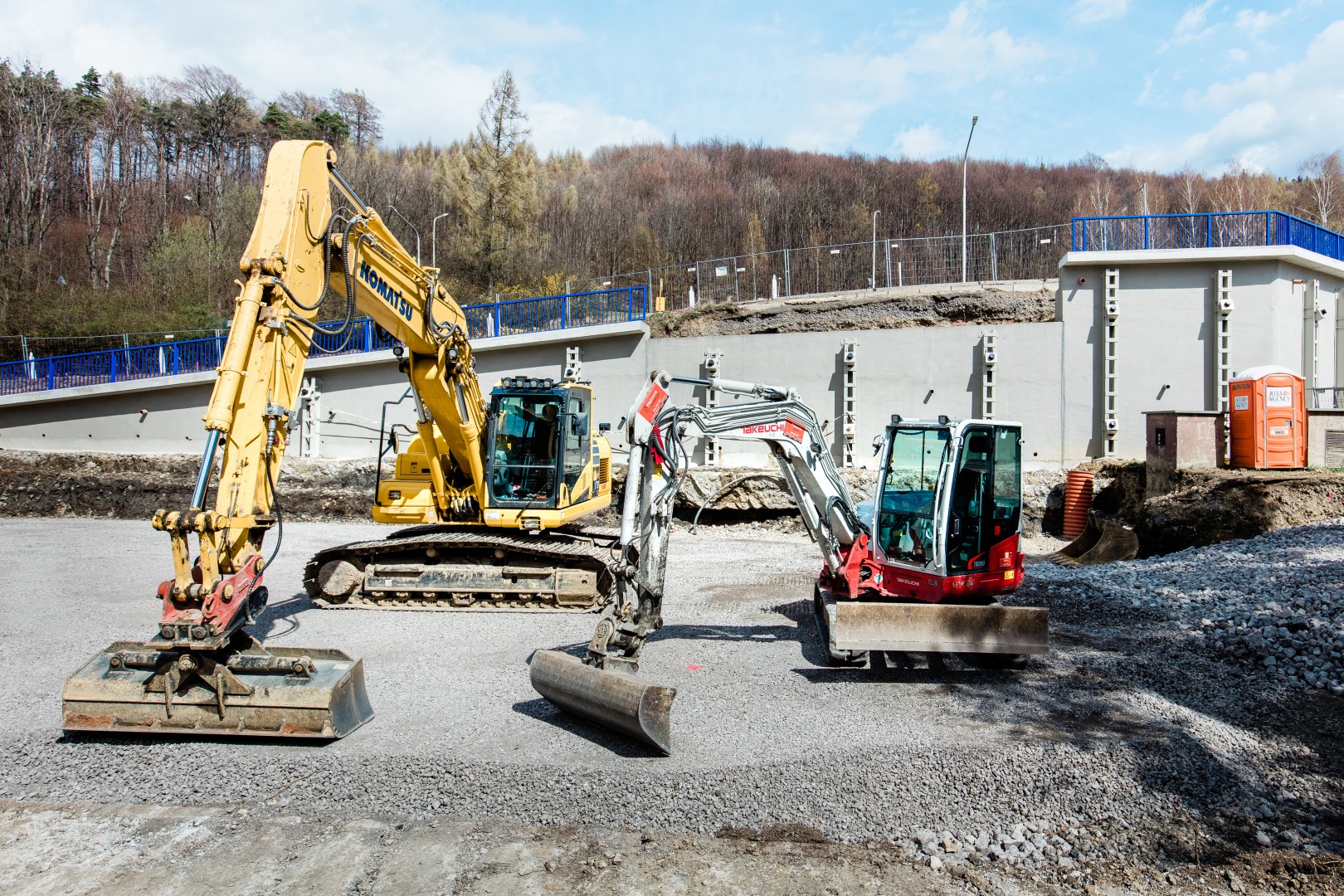

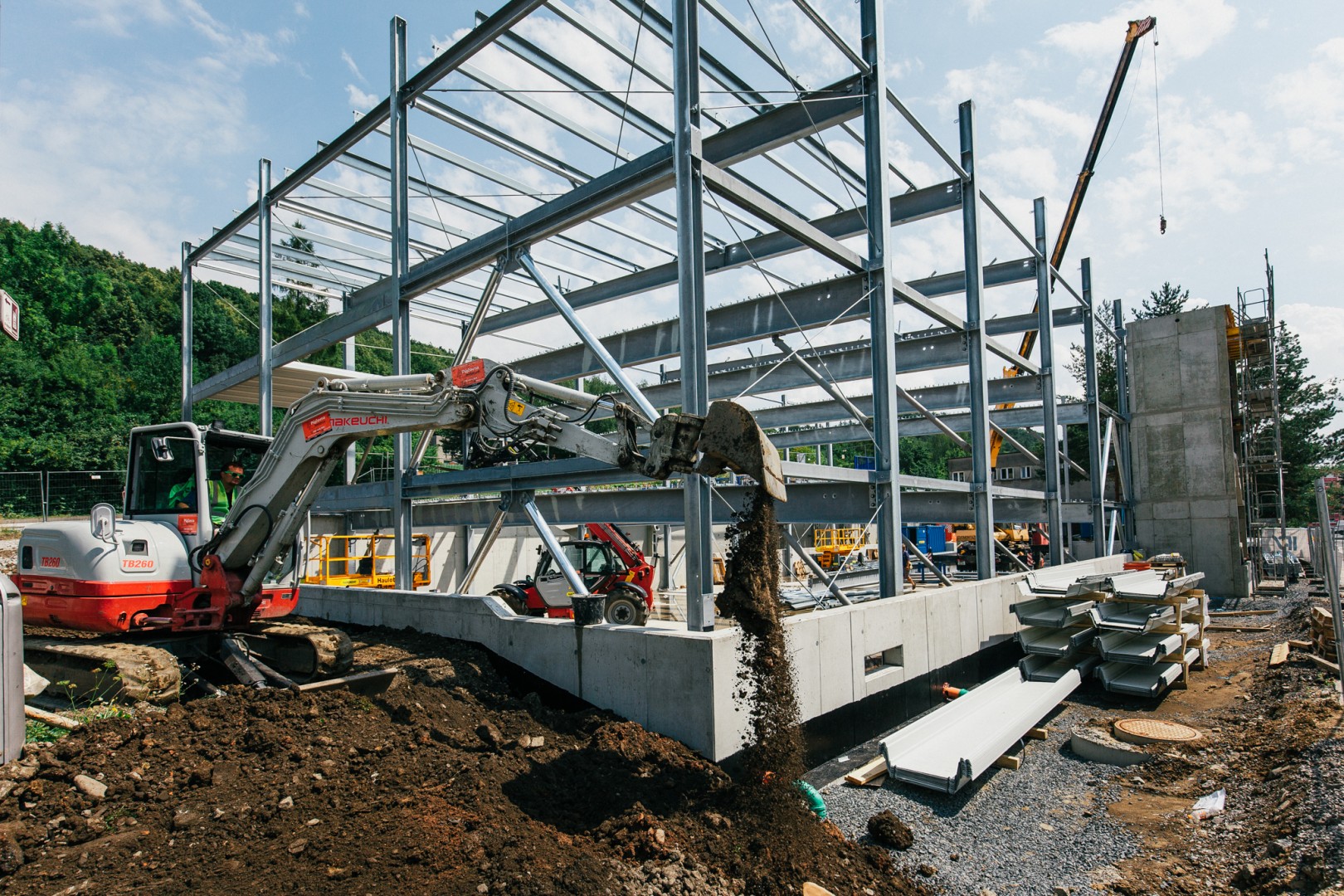

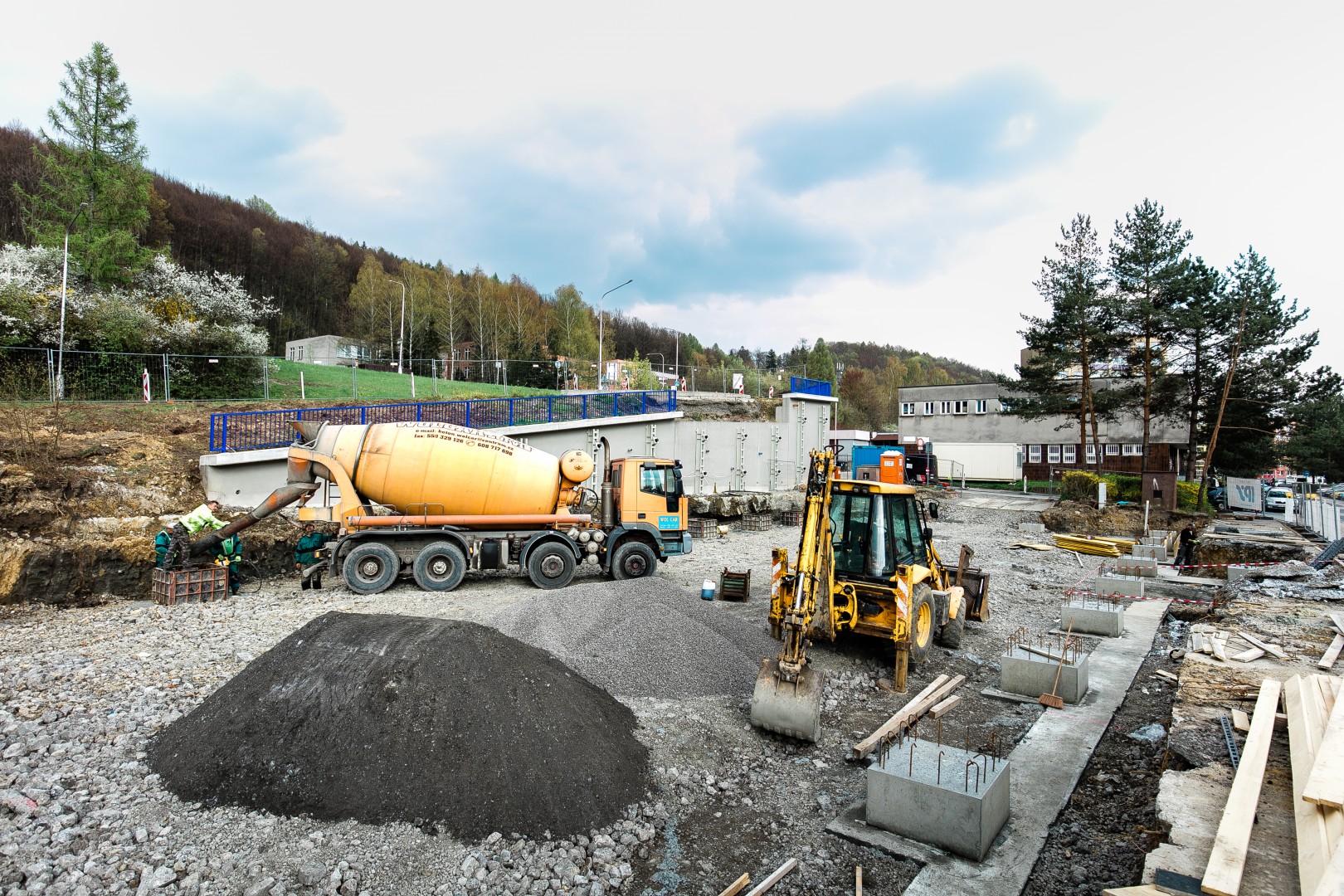

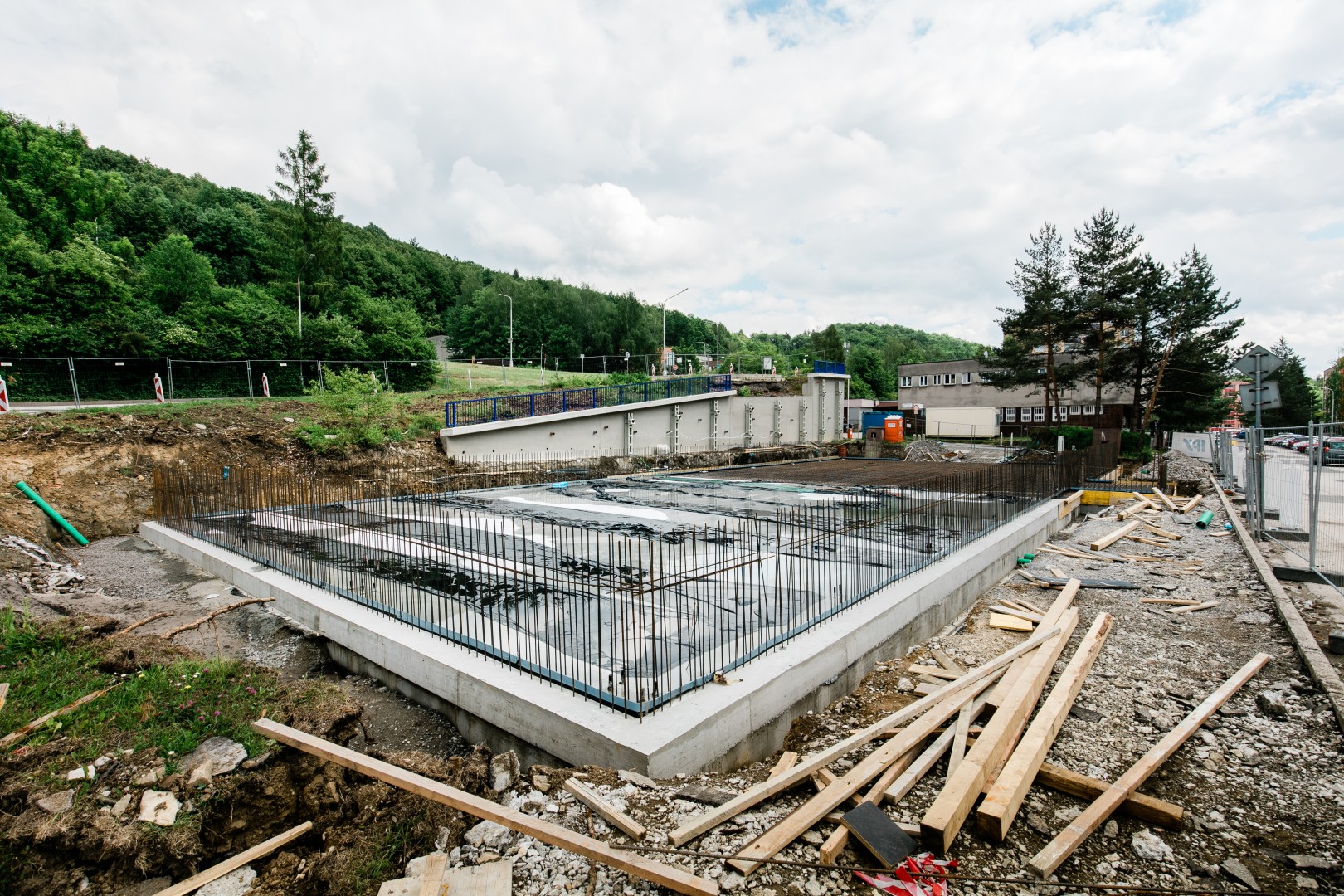

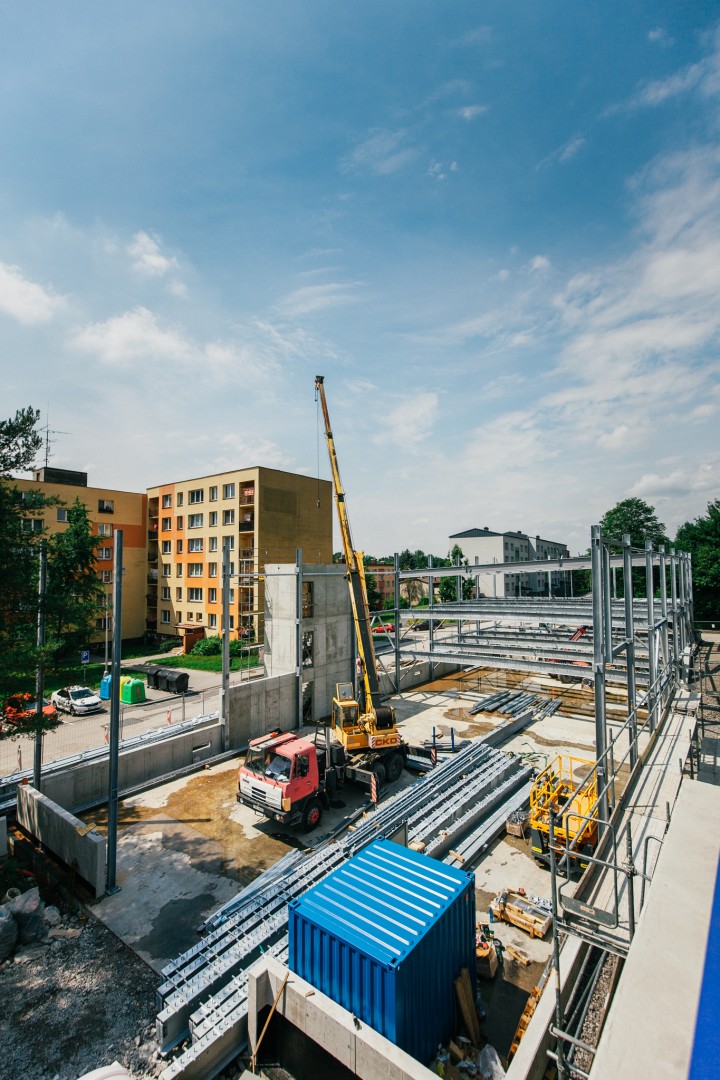

- březen 2022 - zahájení výstavby
Příprava nového výběrového řízení na zhotovitele stavby
2021
Zahájení realizace stavby
2022
- 22. března 2022 - předání staveniště

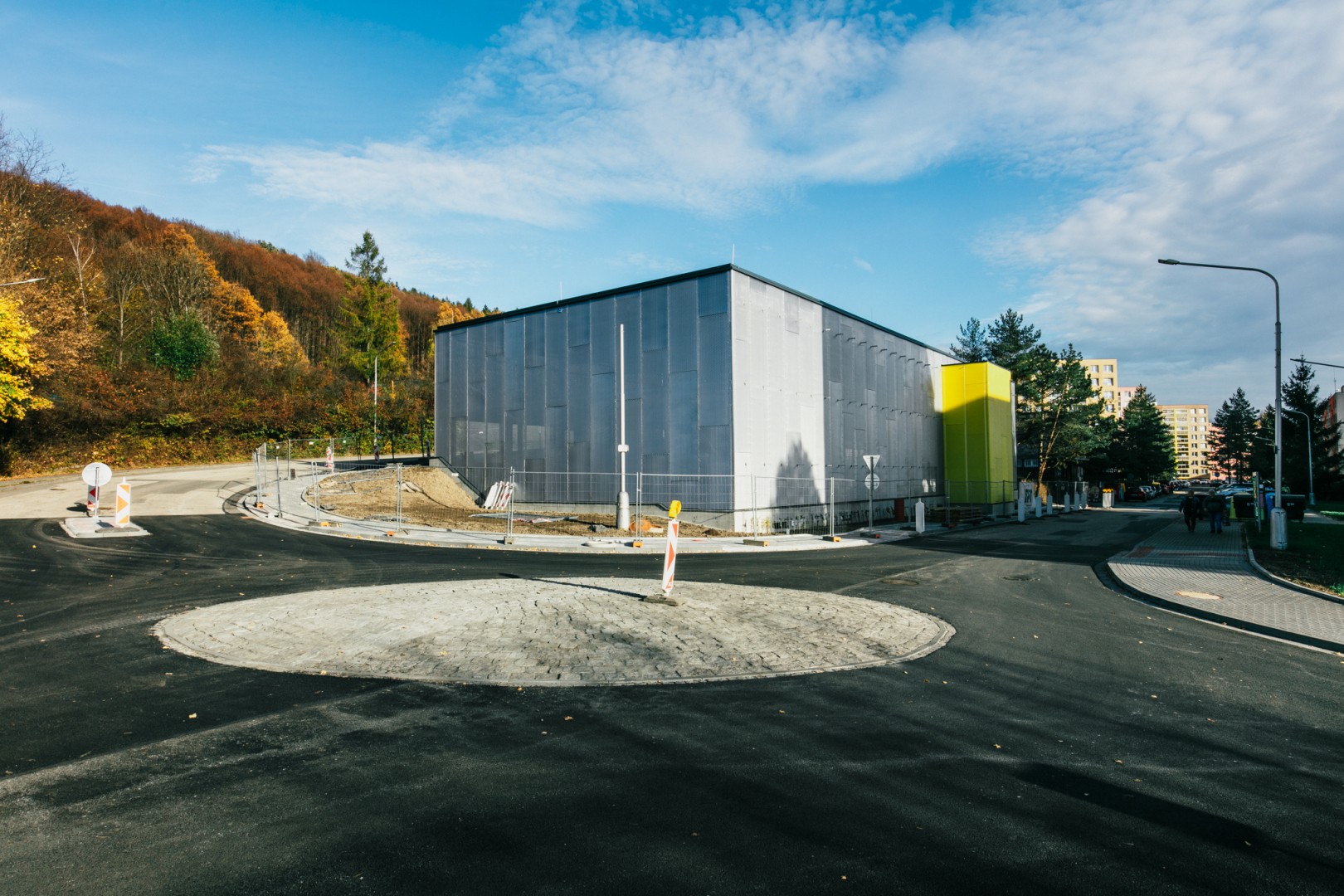

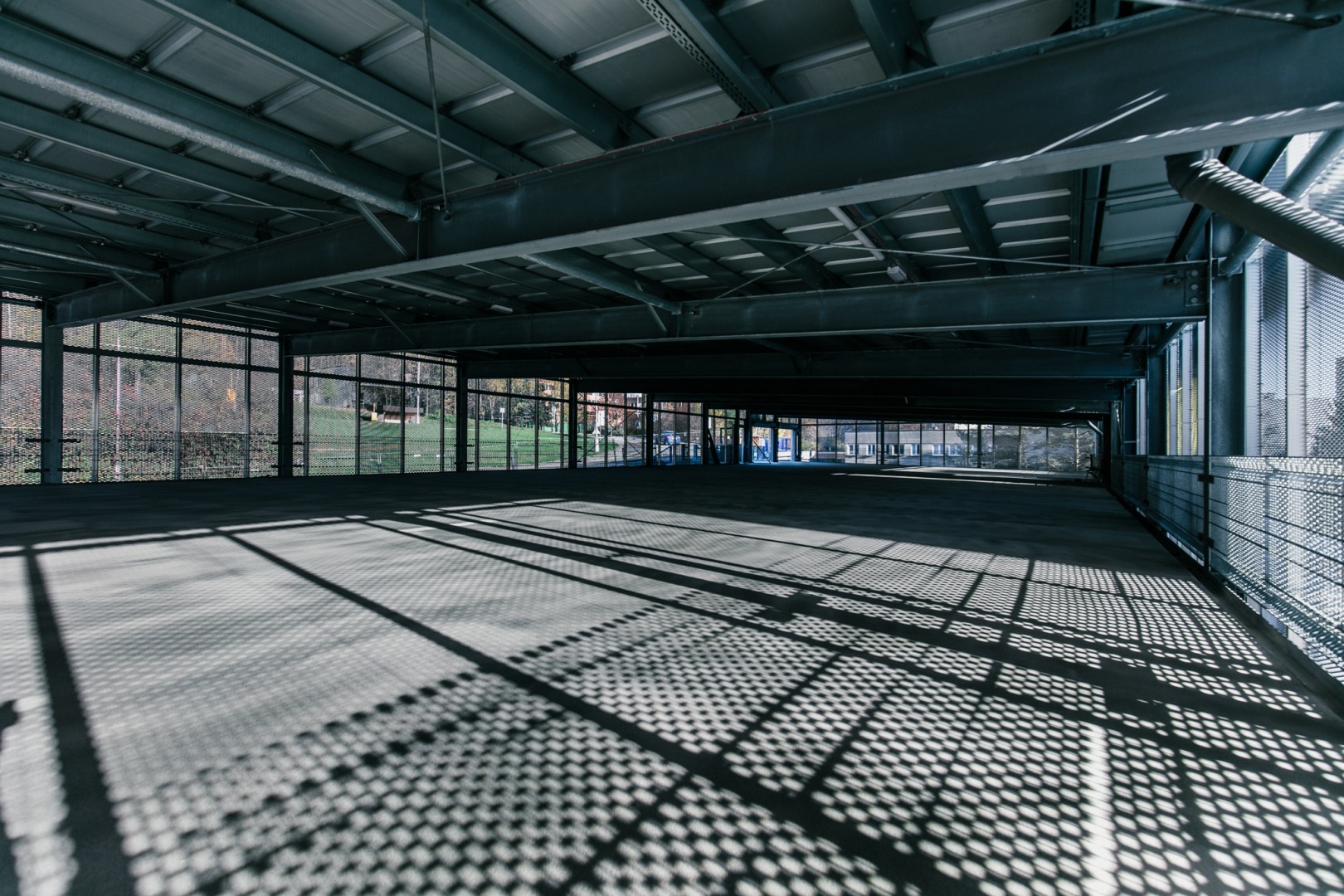

- konec roku 2022 - ukončení výstavby
Kolaudace byla plánována 15. prosince 2022, a to za předpokladu kladných vyjádření dotčených orgánů - především Hasičského záchranného sboru. Bylo nutné připravit funkční zkoušku elektrické požární signalizace na pult centralizované ochrany HZS Moravskoslezského kraje. V rámci přípravy této zkoušky bylo nutné splnit všechny organizačně-technické podmínky, včetně projednání s orgánem státního požárního dozoru.
