Základní škola Petra Bezruče - rekonstrukce střechy
Realizátor
Statutární město Třinec
Rozpočet
40 000 000 Kč
Termín
prosinec 2026
Financování
Statutární město Třinec
Priority
Školství a vzdělávání
Popis
Střecha základní školy Petra Bezruče je velmi členitá, skládá se z šesti typů střech, a proto je celá rekonstrukce rozplánována do několika etap. Jedná se o výměnu střešního pláště včetně bleskosvodu, zateplení a lokální doplnění nosných konstrukcí krovu. Předpokládané náklady na celkovou rekonstrukci střech by se měly vyšplhat k částce 40 milionů korun.
Rekonstrukce střech probíhá postupně po jednotlivých částech, v roce 2020 byla rekonstruována plochá střecha nad dílnami, kde náklady činily 1,4 mil. Kč.
V roce 2023 navazovala druhá etapa opravou střešního pláště sedlové střechy nad tělocvičnou a střechy nad šatnami za 11 milionů korun.

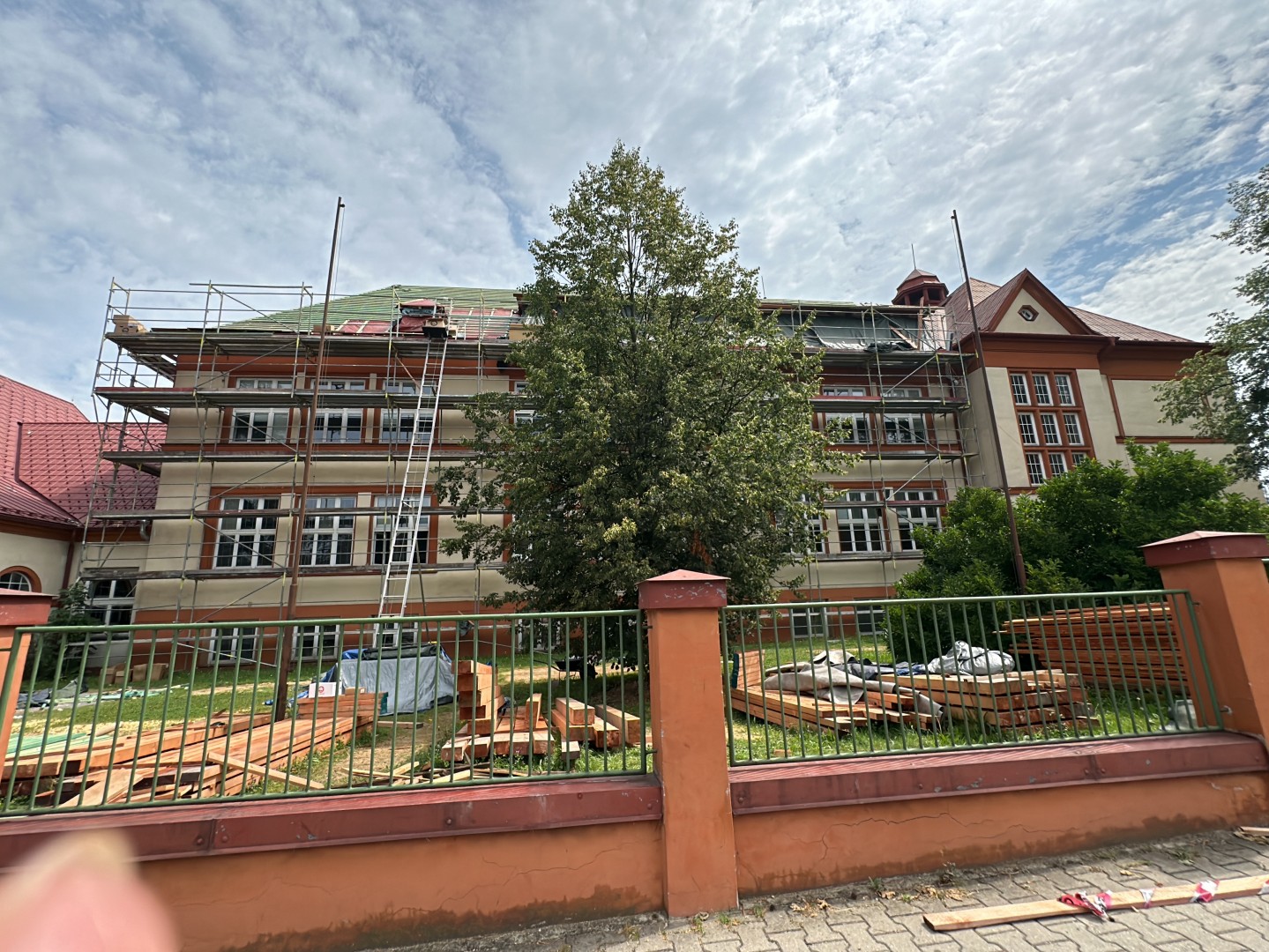

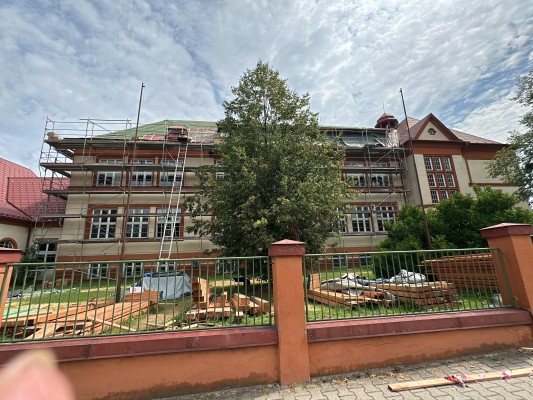

V letošním roce (2024) se stavbaři pustili do rekonstrukce střechy nad hlavní částí budovy. Tato fáze prací přijde na 13 milionů korun.
Kompletní rekonstrukci střechy školy dovrší její závěrečná etapa v roce 2026, a to oprava valbové střechy nad schodišťovou částí.
Veřejný přínos
Rekonstrukce střech na této základní škole bude stavebně opisovat původní vzhled a zachovávat tak jejich architektonický ráz. Zajistí rovněž optimální klima a přispěje také ke zvýšenému komfortu. Konstrukce a skladba střechy maximálně snižuje tepelné ztráty a vede k úspoře nákladů za energie.

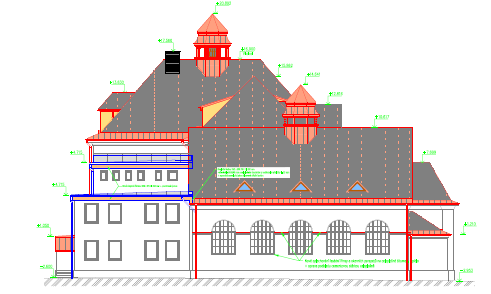

Rekonstrukce střechy I. etapa
2020
První etapa zahrnovala opravu střešního pláště ploché části střechy nad dílnami. Původní vrstvy střešních plášťů byly demontovány, zhotovily se nové vrstvy střešních plášťů s tepelnou izolací a střešní fólií z PVC.
Rekonstrukce střechy II. etapa
2023

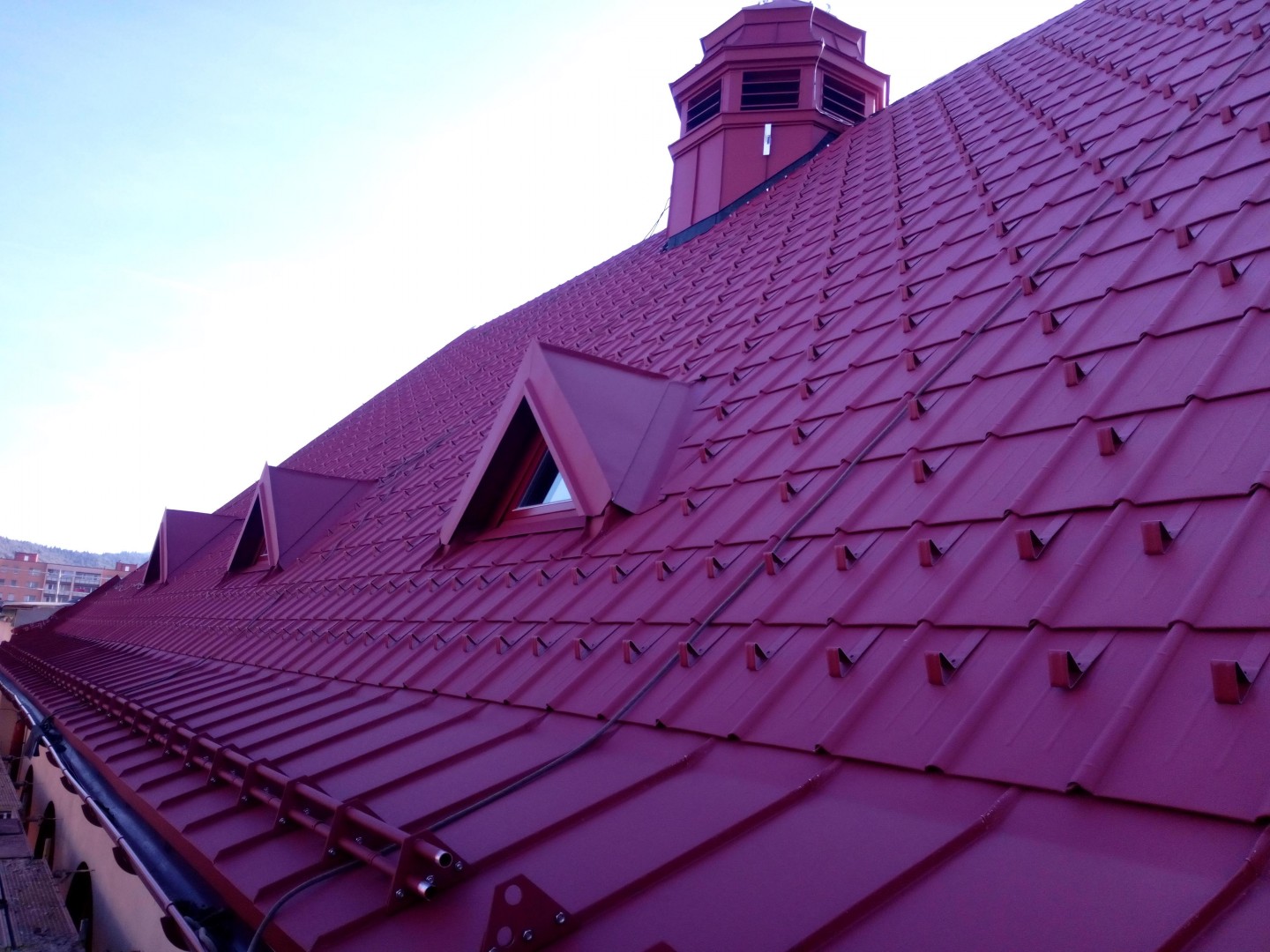

Druhá etapa zahrnovala opravu střešního pláště sedlové střechy nad tělocvičnou a střechou nad šatnami. Byla provedena demontáž plechové střešní krytiny včetně laťování a sanace dřevěné konstrukce krovu. Došlo k výměně střešní krytiny (falcovaná taška). Zároveň byly opraveny svody s napojením na dešťovou kanalizaci a namontován bleskosvod.
Rekonstrukce střechy III. etapa
6–11/2024

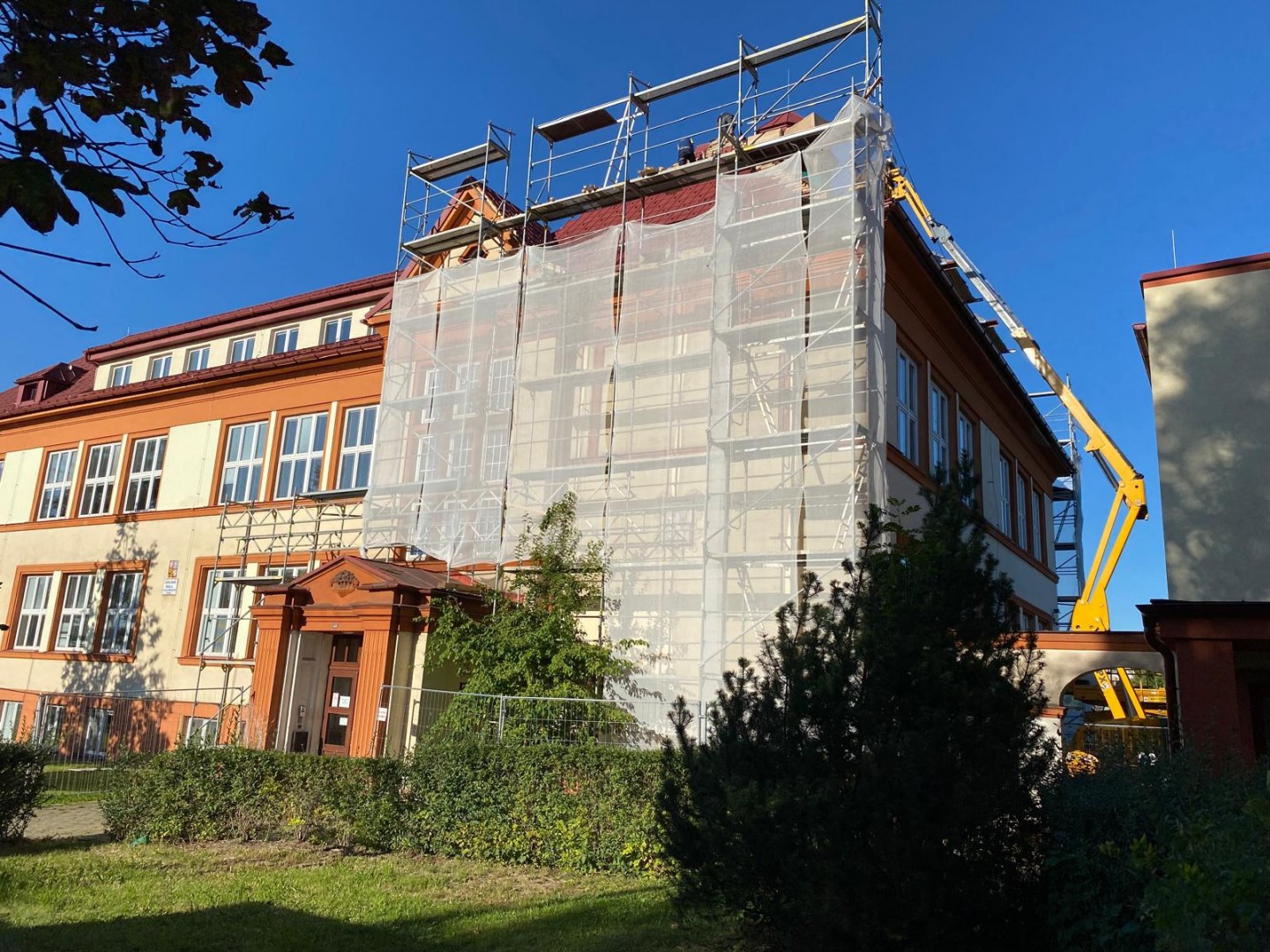

V této fázi půjde o opravu střešního pláště včetně zateplení nad hlavní částí budovy.
Rekonstrukce střechy IV. etapa
2026
Poslední část rekonstrukce střechy zahrnuje valbovou střechu nad schodišťovou částí. Postup opravy bude obdobný s dodržením komplexních technologií jednotného střešního systému.
