Rekonstrukce ulice Sosnová
Realizátor
Statutární město Třinec
Rozpočet
9 000 000 Kč
Termín
květen 2024
Financování
Statutární město Třinec
Priority
Bezpečná doprava a parkování
Popis
Stavba řeší opravu místní komunikace na ul. Sosnové v délce 760 metrů. Jedná se o opravu konstrukčních vrstev v celé šířce vozovky místní komunikace. Začátek úpravy je v napojení na silnici III/4682 (ulice Kaštanová), konec úpravy se nachází v místě pracovní spáry před křižovatkou s místní komunikací ul. Sosnová. Dále je součástí opravy i rameno okružní křižovatky v délce 106 metrů kolem parkovacího domu po napojení na ul. Kaštanovou. V určených místech budou vyznačena parkovací stání.
Výstavba je plánována na 75 dnů.
Oprava komunikace bude probíhat po etapách tak, aby byl zachován průjezd a zajištěn přístup k bytovým domům v lokalitě – tedy po polovinách vozovky, kdy bude dopravu řídit světelná signalizace.
Stavba je rozdělena do 5 etap:

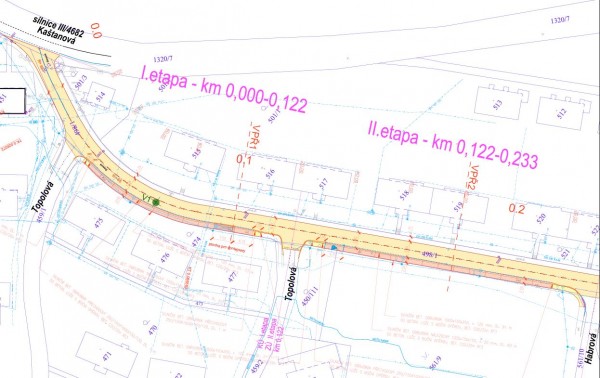

- I. etapa zahrnuje úsek po napojení ul. Topolová (první polovina křižovatky)
- II. etapa pokračuje druhou polovinou křižovatky ul. Topolová po ul. Habrovou první polovina křižovatky
- III. etapa zahrnuje ul. Habrová (druhá polovina křižovatky) po pracovní spáru před okružní křižovatkou
- IV. etapa navazuje od pracovní spáry za okružní křižovatkou po začátek křižovatky s ul. Sosnová
- V. etapa pokračuje od ramene okružní křižovatky od napojení na ul. Kaštanová po pracovní spáru před okružní křižovatkou
Veřejný přínos
Opravou opotřebeného povrchu v dojde k obnově protismykových vlastností a obnově rovnosti. Díky rekonstrukci se zvýší také bezpečnost a plynulost provozu na komunikaci.
Předání stavby
1. listopadu 2023

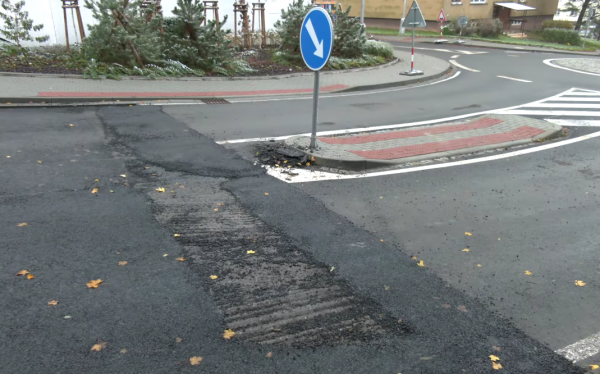

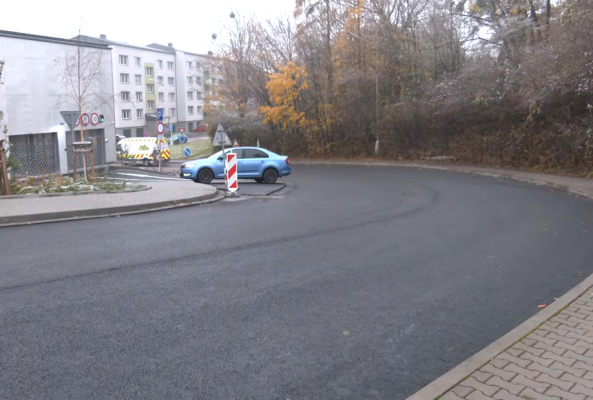

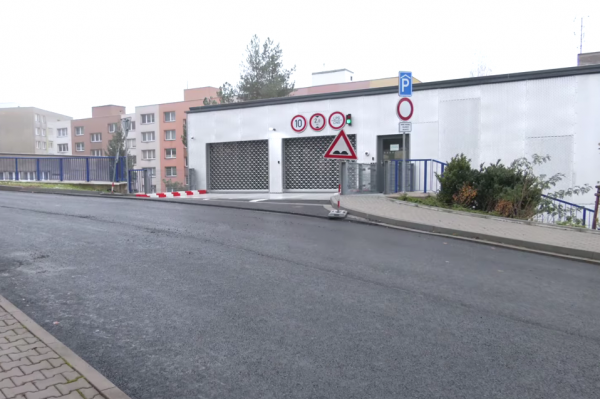

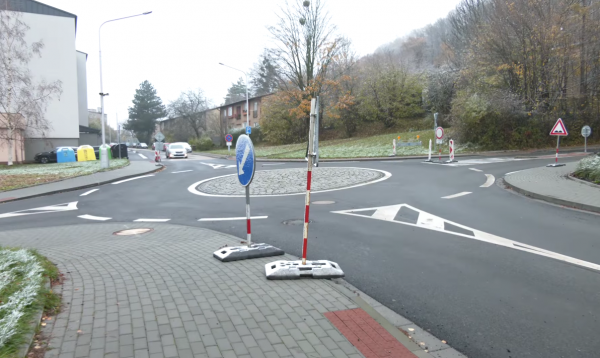

Oprava IV. a V. etapa
listopad 2023

Rekonstrukce části za okružní křižovatkou po začátek křižovatky s jednosměrnou komunikací s ul. Sosnovou a rameno objezdu od napojení na ul. Kaštanovou po okružní křižovatku.
Práce startují prvním listopadovým dnem s plánovaným ukončením 20.11.2023. Přípravné práce – opravy stávajících obrub, frézování – budou probíhat za provozu, pracovní místa budou označena přechodným dopravním značením. Pokládka živičných vrstev bude probíhat po polovinách vozovky a provoz budou řídit semafory.
Původní termín pokládky finální asfaltové vrstvy v tloušťce 4 centimetrů se přesouvá na jaro 2024. Na stavbě se sešlo několik nepředvídatelných faktorů, které negativně ovlivnily průběh rekonstrukce v těchto etapách. Zhotovitelská firma se potýkala s technickými a logistickými komplikacemi, v jednu chvíli nebyl z důvodu poruchy na obalovně dostatek asfaltu, do toho vstoupilo nevhodné počasí. Proto se také zhotovitel rozhodl k pozastavení rekonstrukce.
Firma upravila povrchy na ulici tak, aby se po nich dalo bezpečné jezdit a aby byly během zimních měsíců udržovatelné. Řidiči již taktéž mohou parkovat na ulici Sosnová a využívat parkovací dům.
Pokračování rekonstrukce ulice Sosnová v úsecích IV. a V. etapy odstartuje v jarních měsících roku 2024. Plynule na ni naváží opravy dalších tří etap.
Oprava I. a II. etapy
březen 2024
Od pondělí 04.03.2024 pokračují stavební práce (úprava odvodnění, chodníků) na rekonstruované ulici Sosnová. Z tohoto důvodu bude omezen provoz v úseku od vjezdu na "Starou Sosnu" z ulice Kaštanová směrem k okružní křižovatce na ulici Sosnová. Komunikace bude průjezdná v jednom jízdním pruhu ve směru od ulice Kaštanová.
Pokládka finální asfaltové vrstvy I., II., IV. a V. etapa
8. dubna – 12. dubna 2024
Ve druhém dubnovém týdnu se bude pracovat na pokládce finální asfaltové vrstvy, a to od napojení ulice Sosnová ( z ul. Kaštanová) po ulici Habrovou a od pracovní spáry za okružní křižovatkou po začátek křižovatky s ul. Sosnová, dále pak od ramene okružní křižovatky od napojení na ul. Kaštanová po pracovní spáru před okružní křižovatkou.

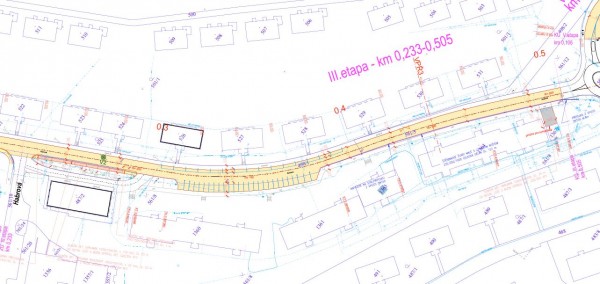

Oprava III. etapa
od 15. dubna
Dokončení a předání stavby
6. května 2024
