Rozpočet
2 000 000 Kč
Priority
Životní prostředí,
Bezpečná doprava a parkování
Popis

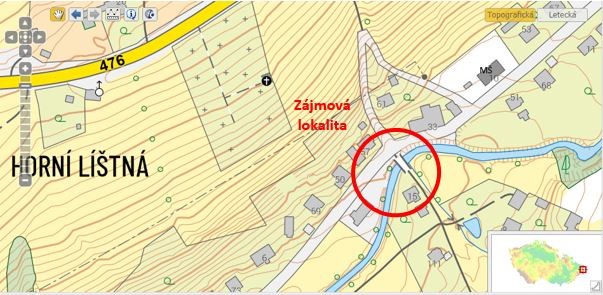

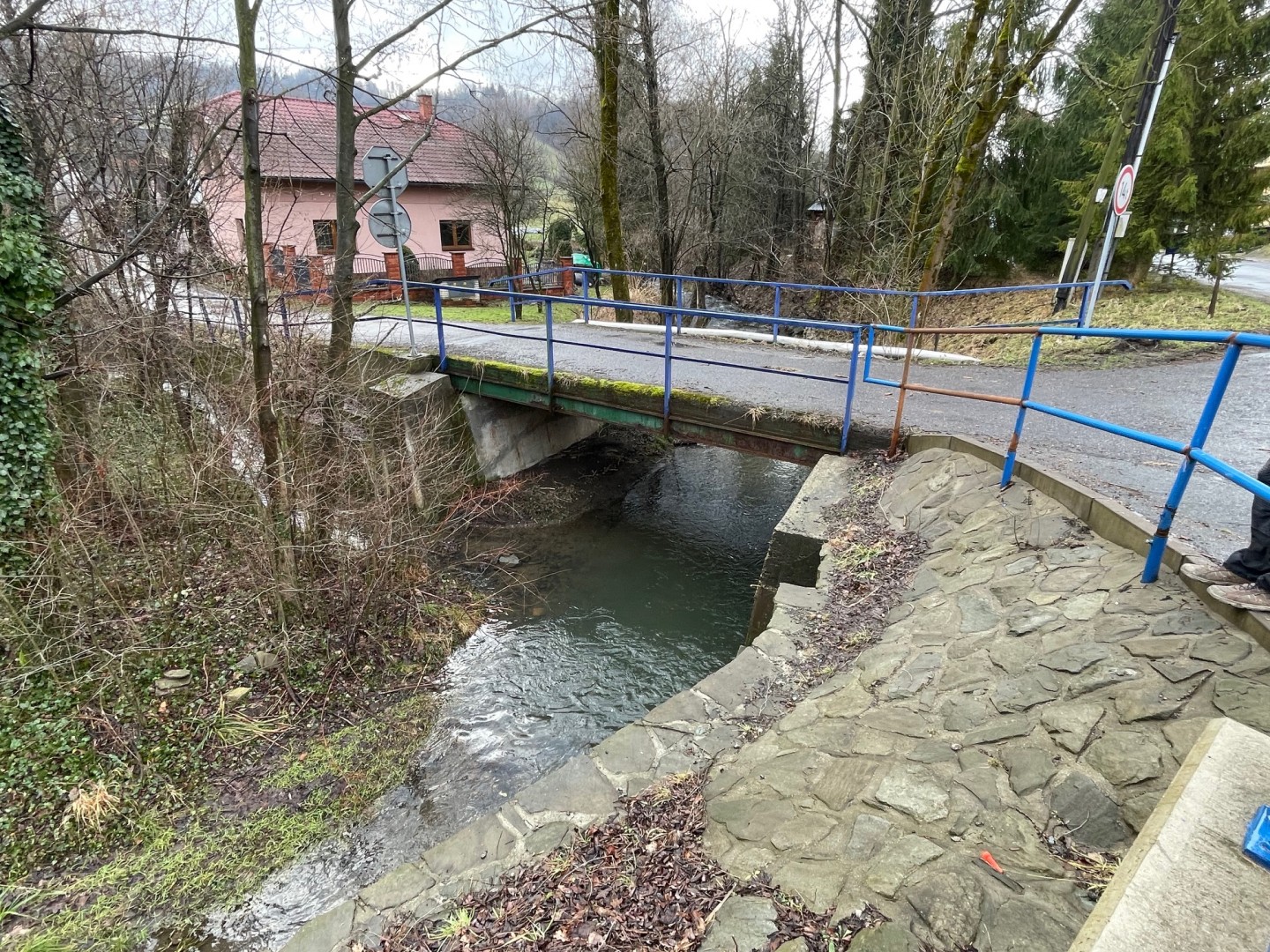

Statutární město Třinec i v roce 2025 pokračuje se zajištěním břehových svahů toku Líštnice. V tomto roce se zaměří konkrétně na zabezpečení stability mostu (XI-12L), který je součástí místní komunikace MK 218c v Horní Líštné. Tento most je důležitou dopravní spojkou do městské části Horní Líštná. Pravá opěra mostu je však poškozena tekoucí vodou a dochází tak k odplavování materiálu pod opěrou a obnažování základů mostu.

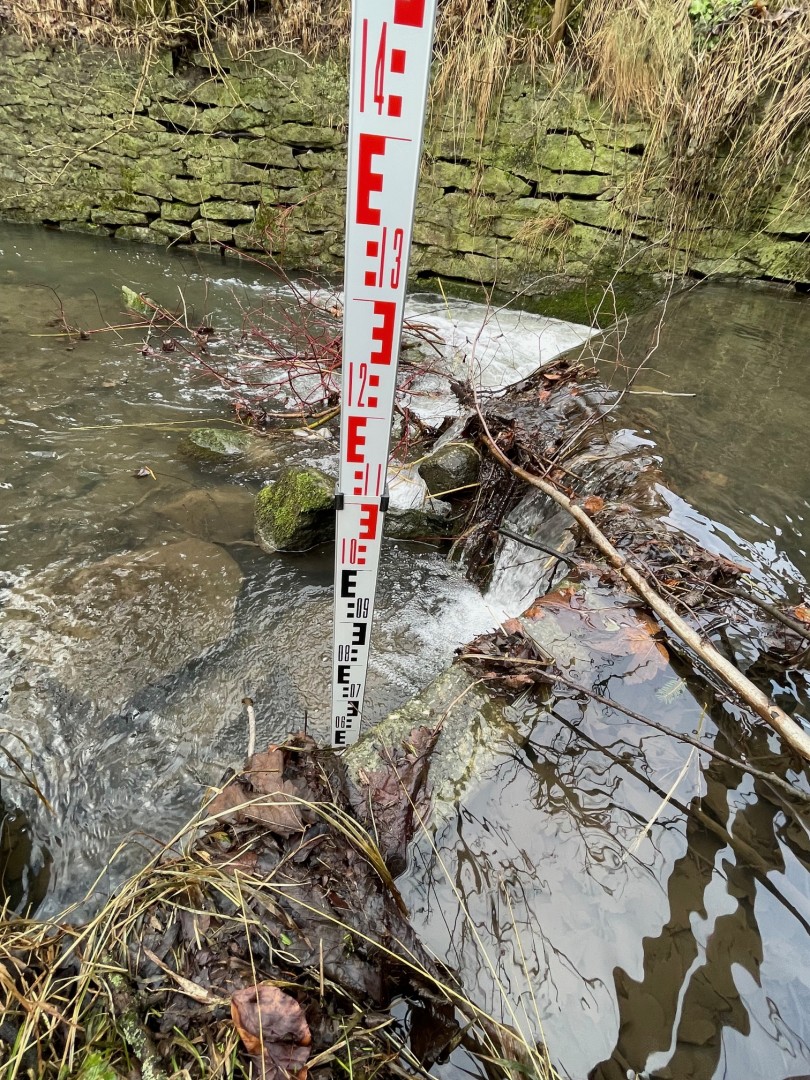

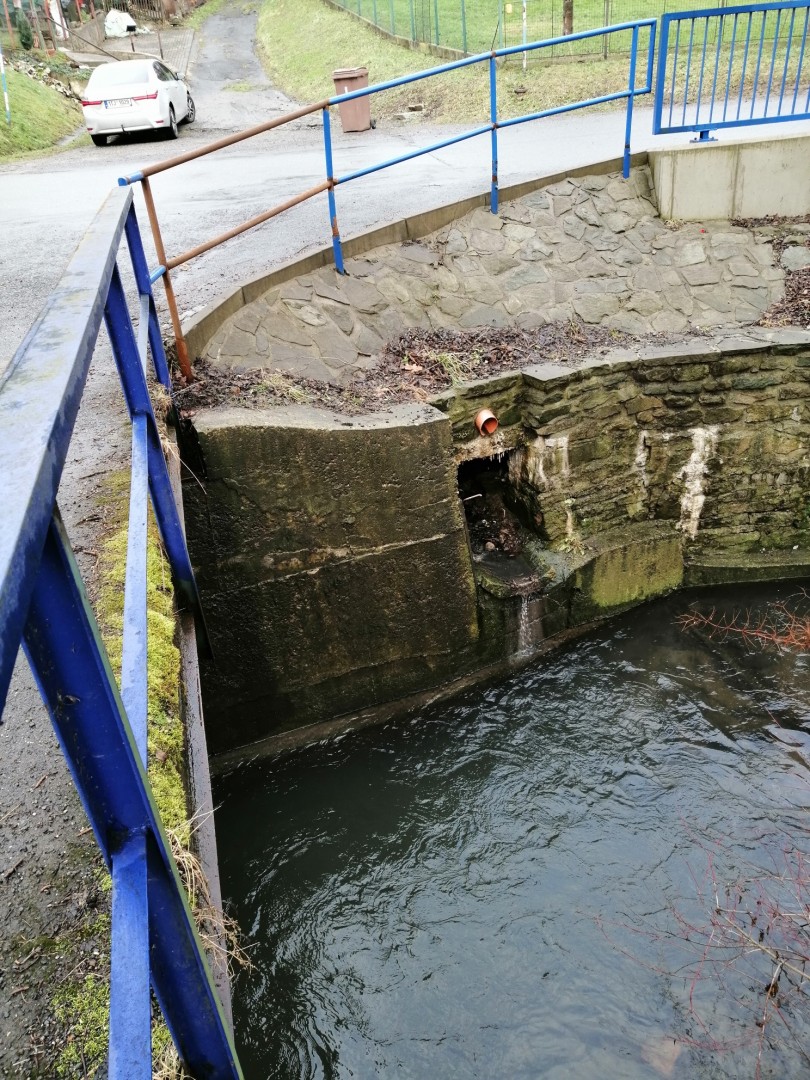

Nutná je proto sanace na pravém břehu vodního toku v délce zhruba 8 metrů podél opěry mostu. Břehové svahy nevykazují lokální poruchy způsobené erozní činností vody a náletovou vegetací.
Hlavní cíle projektu
Primárním cílem je stabilizace pravé opěry mostu. V rámci rekonstrukce dojde k:
- přibetonování základů mostu,
- provedení injektáže cementovou směsí,
- zajištění břehů a koryta potoka, aby byla zamezena další eroze.
Technická opatření zahrnují i obnovu přelivů v korytě a plošnou úpravu dna potoka s použitím kameniva.
Šetrný přístup k životnímu prostředí
Projekt byl navržen s ohledem na minimální dopad na životní prostředí. Stavbou nesmí dojít ke znečištění vodního toku stavebním materiálem a ropnými látkami. Práce budou probíhat tak, aby nedošlo k nadměrnému narušení okolí. Stavební stroje nebudou ukládat materiál do koryta toku a po ukončení prací budou všechny dotčené plochy upraveny a zatravněny. Rovněž bude proveden odlov ryb a dalších živočichů z ohrožené části potoka.
Dopravní omezení během stavby

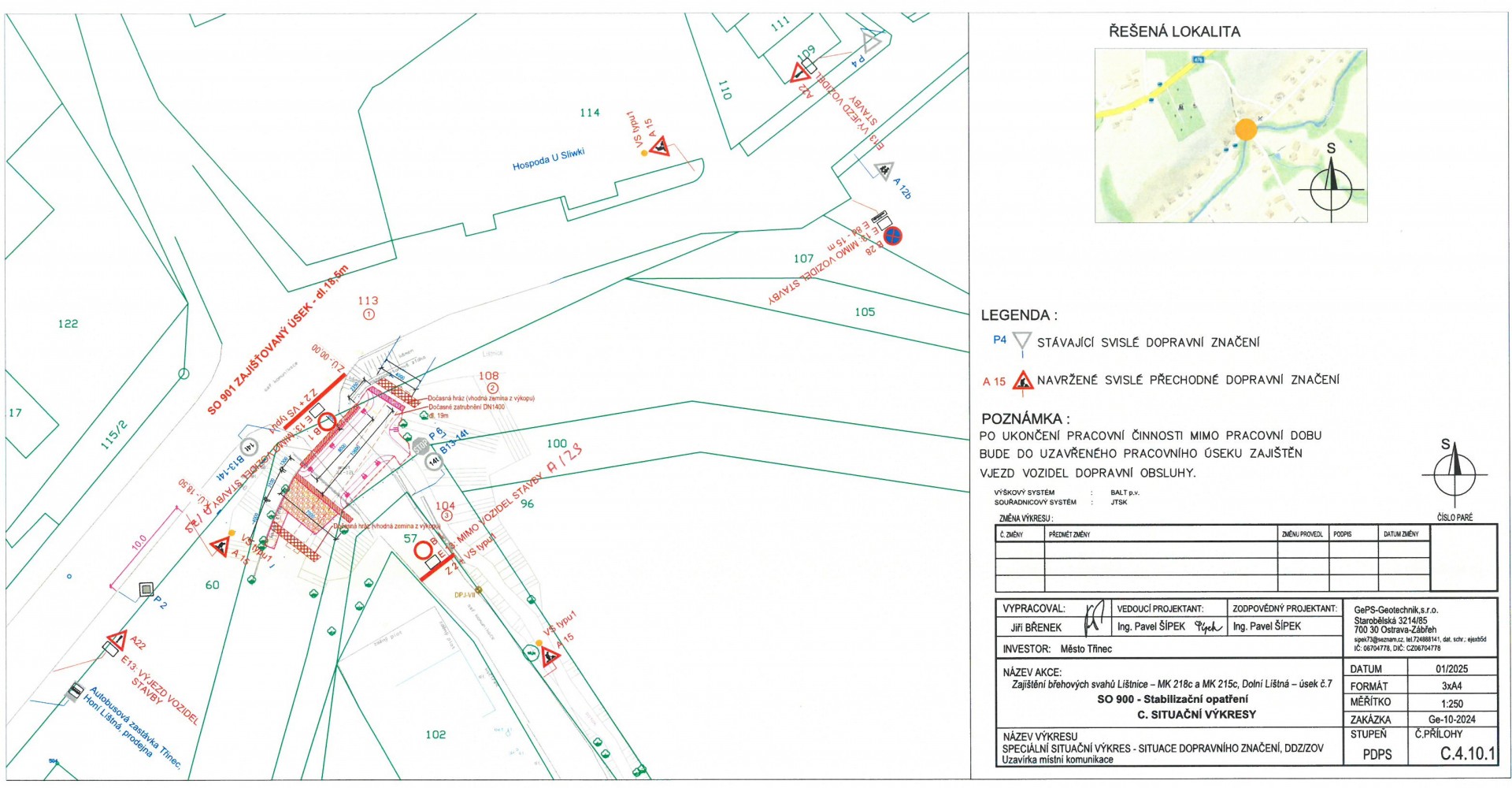

Během realizace, která je plánována na období přibližně osmi až deseti týdnů v roce 2025, bude nutné uzavřít jeden jízdní pruh na délce 40 metrů. Provoz na komunikaci však zůstane zachován a průjezd záchranných složek bude zajištěn.
Investice do budoucnosti
Předpokládané náklady na rekonstrukci činí přibližně 2 miliony korun. Výsledek této investice přinese nejen stabilitu a bezpečnost mostu, ale také zvýšenou ochranu přírodního prostředí v oblasti Líštnice.
Veřejný přínos
Rekonstrukce opěry mostu odstraní rizika spojená s erozí a havarijním stavem konstrukce. Tím se zvýší bezpečnost pro motoristy, cyklisty i chodce, kteří most denně využívají. Projekt zajistí dlouhodobou stabilitu mostu i jeho okolí, což minimalizuje riziko povodňových škod.
