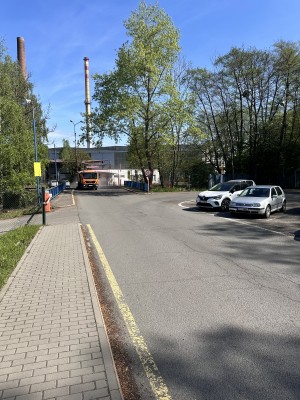

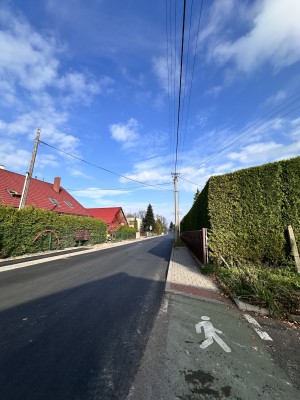

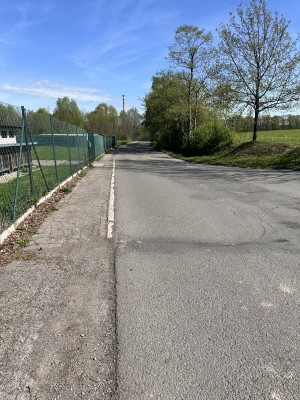

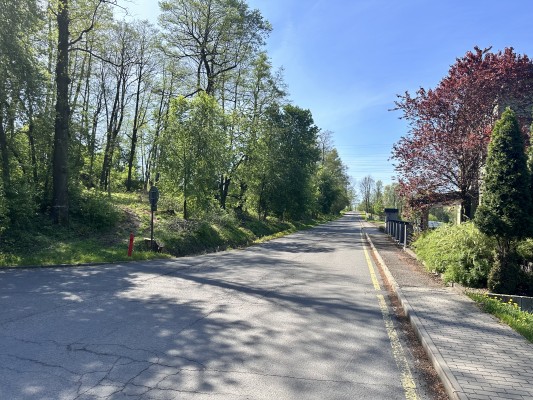

Rekonstrukce silnice Nebory-Podlesí, k válcovně „C“
Realizátor
SWIETELSKY stavební s.r.o.
Rozpočet
19 700 000 Kč
Termín
listopad 2024
Financování
Statutární město Třinec
Priority
Bezpečná doprava a parkování
Popis
Oprava se týká 2 605 metrů dlouhého úseku, od neborovského kopce směrem na Podlesí. Dojde zde k položení nových asfaltových vrstev, lokální opravě chodníků a výměně či opravě uličních vpustí.
Projekt poběží v úzké spolupráci s Třineckými železárnami, v jejichž režii bude oprava zhruba 400metrového úseku, který je již majetkem hutě.
Cena investice je okolo 19,7 milionu korun.
Veřejný přínos
Rekonstrukce komunikace k válcovně „C“ je dlouho očekávaným projektem ze strany místních obyvatel, ale i zaměstnanců hutě, kteří silnici využívají k cestě za prací.
Zahájení prací je naplánováno a logisticky připraveno až po dokončení rekonstrukce mostu na Závodní tak, aby byla doprava v Třinci co nejméně letošními dopravními stavbami ovlivněna.
Příprava projektové dokumentace
2023
Příprava zadávací dokumentace
Výběrové řízení na zhotovitele stavby zadáno externímu administrátorovi.
Výběr zhotovitele
Zakázka byla zadána firmě SWIETELSKY stavební s.r.o.
Realizace
srpen - říjen 2024

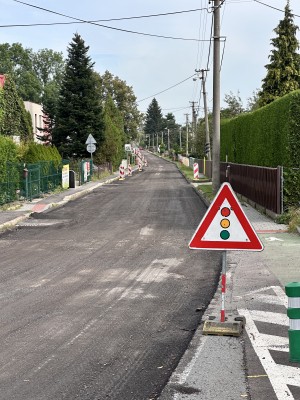

Stavební práce začnou od 19. srpna 2024. Rekonstrukce je rozplánována do tří etap a trvat bude 60 dnů, hotovo by tedy mělo být 17. října 2024. V průběhu prací bude úsek s omezením průjezdný, v jednotlivých fázích pak bude provoz řídit světlená signalizace.

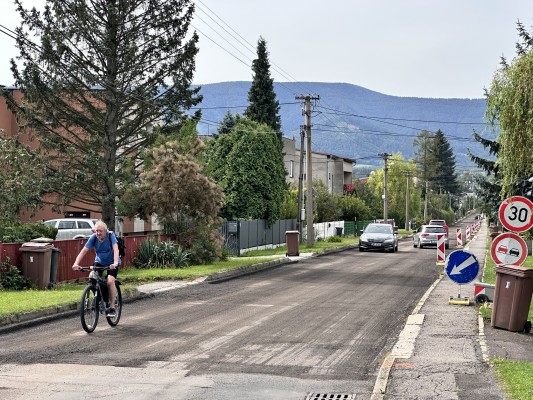

Rekonstrukce bude rozdělená do několika etap, začne se frézováním, následně bude úsek rozdělen do několika částí (úseky cca 700 metrů, mezi autobusovými zastávkami). Současně s poslední etapou začnou Třinecké železárny rekonstruovat svůj úsek komunikace, a to od cvičiště pro psy k bráně „C“.
Pokládka asfaltového povrchu
21.–24. října 2024
Pokládka obrusných vrstev. Komunikace bude průjezdná – provoz bude řízen kyvadlově semafory.
Dokončovací práce
listopad 2024
Vodorovné dopravní značení proběhne v průběhu listopadu, po vyzrání nové asfaltové vrstvy.
